FDE怎么运营上线后的企业AI Agent?让它越用越稳,别越用越乱

很多企业做AI Agent项目,最容易把注意力放在上线那一天。
页面能打开,Agent能回答,流程能跑通,接口能调用,业务部门也试了一遍,项目会上大家点头,说可以先上线。
这当然是一个重要节点。但在企业软件里,上线从来只是开始。尤其是Agent这类会读数据、生成内容、触发流程、调用接口的系统,上线以后才真正开始接受业务现场的考验。
一线人员会用一些项目组没有想过的问法。
管理层会问一些跨部门、跨系统、跨时间口径的问题。
业务规则会变,组织架构会调,审批权限会改,外部系统接口也可能升级。
有些Agent动作一开始看着很顺,跑了两周以后,才发现某个字段总是填不准,某类异常总要人工处理,某个流程节点经常卡住。
这就是FDE前沿部署工程师在上线后要继续做的工作。
前面几篇我们已经讲了业务对象、审批流、权限体系、API调用、操作日志和异常接管。到这一篇,问题就进入了更日常、也更考验耐心的一层:Agent上线以后,企业到底怎么运营、怎么复盘、怎么迭代。
一个企业AI Agent能不能长期用,不只看第一次上线能不能跑通,更要看上线以后有没有人持续看数据、调规则、改流程、补能力。
如果说前几篇讲的是把Agent送上业务现场,这一篇讲的就是:它到了现场以后,怎么别乱,怎么变稳,怎么越用越贴合业务。

传统软件上线后,很多问题可以靠用户反馈推动。
按钮点不了,报表打不开,字段算错了,流程卡住了,用户通常会很快提单。因为问题比较明确,谁都能看见。
Agent不太一样。
它有时候不会明显报错,只是回答偏了、生成内容不够贴合、参数取错了、流程推荐不合理,某些问题总要用户补充很多次。业务人员未必会马上说“系统坏了”,他们更可能慢慢少用。
这类流失很隐蔽。
项目组如果只等用户来报问题,等发现使用量下降时,往往已经晚了。用户已经回到Excel、微信群、老系统和人工沟通里。

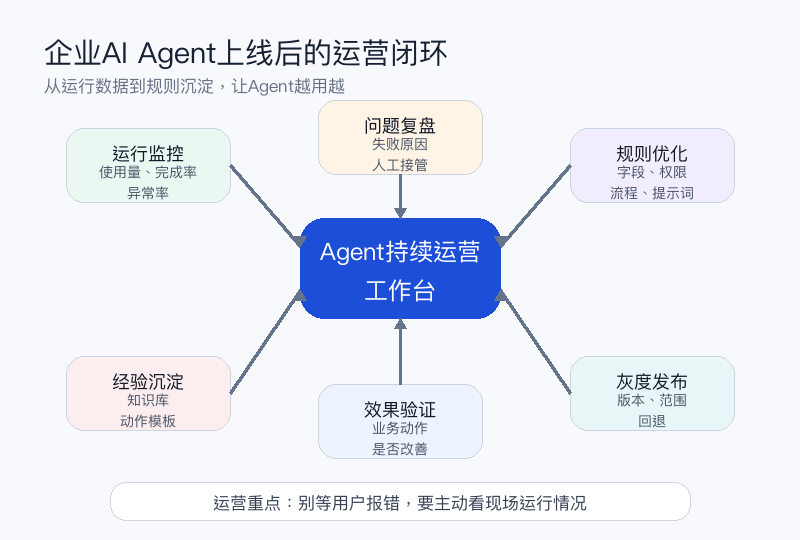

所以FDE上线后要主动看运行情况。
第一,看使用频率。
哪些部门在用,哪些角色在用,哪些入口在用,哪些Agent动作最常被触发。一个功能上线后没人用,原因可能有很多:入口太深、权限太窄、提示不清楚,或者它解决的问题不够高频。
第二,看完成率。
用户发起一次Agent任务以后,最终有多少能完成,多少中途退出,多少进入异常,多少需要人工接管。完成率比演示效果更能说明问题。
第三,看追问次数。
如果某个Agent每次都要追问三四轮,说明业务对象、字段、条件、默认规则可能没有设计好。用户可以配合一次两次,但不会愿意把同一类信息反复补给系统。
第四,看异常类型。
是权限拦截多,规则冲突多,接口失败多,还是信息缺失多。不同异常背后对应不同优化方向,不能都归成“模型效果不好”。
第五,看人工接管。
哪些任务最后总是转人工,接管后又是怎么处理的。如果人工处理方式很固定,后面就有机会把一部分规则沉淀回平台。
这些数据不需要一开始做得很复杂,但必须有人看。
企业AI落地不怕第一版有问题。第一版本来就不会完美。更麻烦的是上线以后没人管,问题越积越多,最后大家说一句“这个Agent不好用”,项目就停在那里。

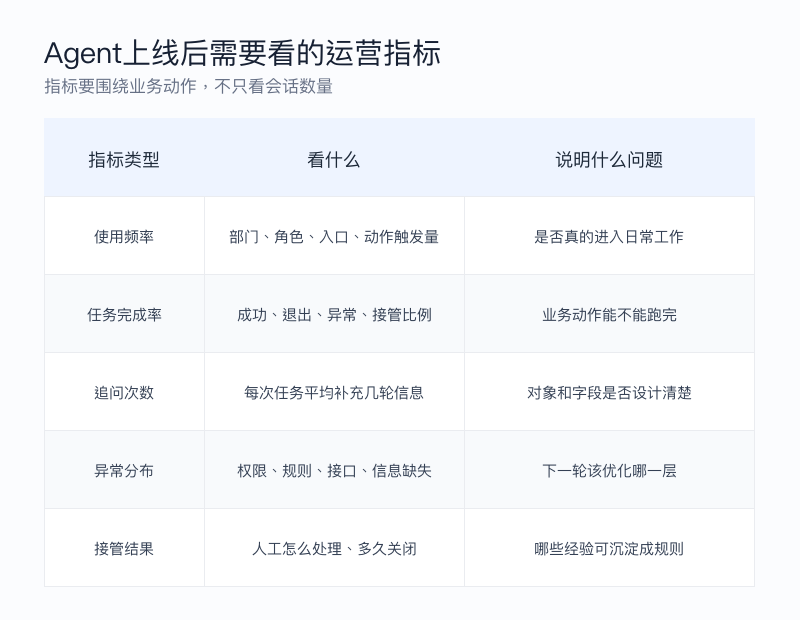

很多AI项目上线后,会看一些很表面的指标。
访问次数、提问次数、会话数量、用户数。这些当然可以看,但还不够。
企业引入Agent,目的不在多聊几句,重点在于让某些业务动作变得更快、更准、更可控。
所以FDE设计运营指标时,要围绕业务动作来做,别被对话热闹程度带偏。
比如客户跟进Agent,可以看这些指标:
每天生成了多少条客户跟进建议。
销售采纳了多少条。
哪些建议被修改最多。
哪些客户阶段被Agent辅助更新。
更新后有没有进入后续跟进任务。
比如采购申请Agent,可以看:
根据缺料清单生成了多少张申请草稿。
用户平均修改了哪些字段。
哪些字段最容易缺失。
提交审批后驳回原因集中在哪几类。
哪些供应商或物料经常触发异常。
比如工单处理Agent,可以看:
告警到工单生成的时间有没有缩短。
工单派发是否准确。
通知失败集中在哪些渠道。
人工接管后平均多久关闭。
同类故障是否反复出现。
这些指标都带着业务含义。
这些指标不用来证明AI很忙,它们要回答几个朴素的问题:有没有减少人工重复操作?有没有缩短处理时间?有没有降低错误率?有没有把异常暴露得更早?有没有让业务负责人更容易管理现场?
FDE要帮助企业把Agent运营指标从“用了多少次”,推进到“把哪些业务动作做得更好了”。

Agent上线后,很多团队第一个想到的优化方式是改提示词。
这个思路没错。用户问法变了,业务语境变了,输出格式不够稳定,确实可以通过提示词调整一部分效果。
但FDE不能把所有问题都推给提示词。
有些问题,提示词解决不了。
字段本身没有定义清楚,Agent当然容易填错。
客户等级规则没有统一,Agent当然不知道按成交金额、回款情况还是跟进频次判断。
审批条件没有沉淀到平台,Agent只能靠文字描述猜。
接口参数没有业务校验,Agent生成得再像,也可能传错。
权限边界没有配置好,提示词说“不要越权”也管不住真正的系统动作。
所以Agent迭代要分层。
第一层,是提示词和输出模板。
它适合解决表达、格式、追问方式、摘要结构、结果解释这些问题。比如让Agent输出固定字段,让它先列依据再给建议,让它在信息不足时先追问。
第二层,是业务对象和字段。
如果用户总是说不清对象范围,FDE要回头看对象模型。可能是表单字段太散,默认值太少,关联关系不清楚,视图不符合用户习惯。
第三层,是规则和权限。
如果异常总是出现在审批条件、金额阈值、数据范围、字段修改权限上,就要把规则放进平台配置里。该拦截的拦截,该审批的审批,该提示的提示。
第四层,是流程和集成。
如果Agent总是在外部系统同步、消息通知、单据状态流转上出问题,FDE要检查接口、回调、重试、补偿和状态同步机制。
第五层,是产品页面和入口。
有些Agent能力并不差,问题出在入口不对。用户在客户详情页需要的是客户建议,在销售看板里需要的是区域分析,在审批页需要的是风险摘要。如果入口和场景不贴合,提示词写得再好,用户也会觉得别扭。
这几层分开以后,迭代就不会乱。
提示词该改,但不能把平台结构、业务规则、权限流程和系统集成的问题都包装成提示词问题。
FDE真正要做的是把每一次反馈分到正确的层级里,再决定改哪里。
上一篇我们讲过异常接管。到了运营阶段,人工接管不只是补救动作,还是最重要的优化来源。
因为人工接管里藏着真实业务规则。
比如Agent生成采购申请失败,采购专员接管后补了供应商、预算科目和申请理由。FDE就要看:这些信息为什么一开始没有被系统带出来?能不能从物料、部门、项目或历史采购记录里自动推荐?
比如Agent识别客户风险不准确,销售主管接管后把几个客户从高风险改成中风险。FDE就要看:主管依据的是回款、订单、投诉,还是最近沟通记录?这些依据能不能变成下一版风险规则?
比如设备工单派错人,运维负责人接管后重新分派。FDE就要看:派工规则是按区域、设备类型、班组、值班表,还是按技能标签?平台里有没有这些字段?
这些人工处理动作如果只是处理完就结束,系统永远学不到业务现场。

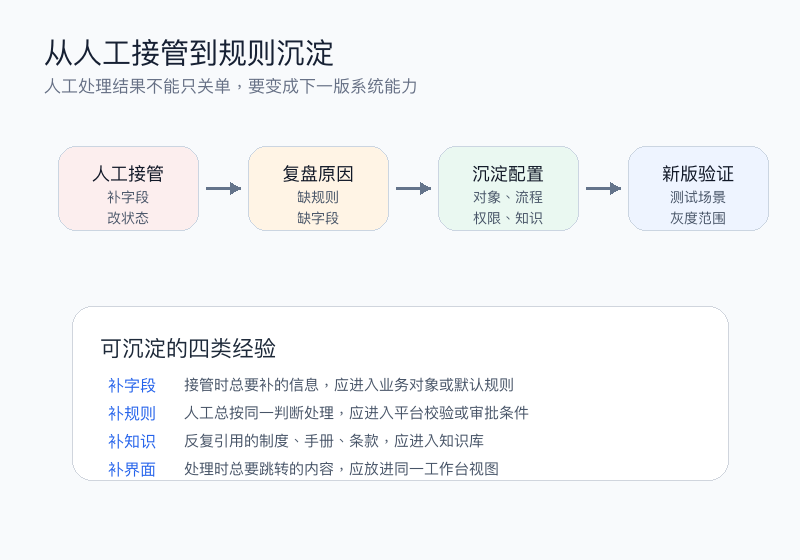

FDE应该把人工接管结果变成复盘材料。
一类是补字段。
哪些字段总是在接管时补充,就说明业务对象不完整,或者默认带出规则不够。
一类是补规则。
人工总按某个判断方式处理,就说明这条经验可以转成规则、审批条件或推荐逻辑。
一类是补流程。
人工总要找同一个角色确认,就说明流程节点可以提前配置进去。
一类是补知识。
人工解释某类问题时总引用同一份制度、合同条款或操作手册,就说明知识库要补内容或改索引。
一类是补界面。
人工处理时总要跳很多页面,说明工作台视图应该把关键字段、日志、原始指令和处理按钮放在一起。
这就是企业Agent越用越稳的关键。
这里不能指望模型自己“长经验”,关键在于FDE把业务现场的处理经验,持续沉淀到对象、流程、权限、规则、知识和页面里。

企业Agent上线后,经常会调整。
改提示词,改字段,改接口参数,改权限范围,改审批条件,改知识库,改输出格式,改页面入口。
这些调整如果没有版本管理,很快就会乱。
今天业务说输出不对,FDE改了一版提示词。
明天财务说字段口径不对,又改了一版规则。
后天IT发现接口参数有变化,再改一版动作配置。
过一周出现问题,大家回头问:到底是哪次改动以后开始不稳定的?
如果没有版本记录,这个问题很难回答。
企业Agent版本管理至少要记录六件事。
第一,改了什么。
是提示词、动作目录、字段映射、权限范围、流程节点、接口参数,还是知识库内容。
第二,为什么改。
来自用户反馈、异常复盘、业务规则变更、系统升级,还是管理层要求。
第三,谁批准。
低风险文案调整可以由FDE和业务负责人确认。高风险动作、权限、数据写入、外部接口调用,最好有审批记录。
第四,影响范围。
影响哪个部门、哪个角色、哪个业务对象、哪些Agent动作,是否涉及历史数据或线上流程。
第五,怎么验证。
改完以后用哪些测试场景验证,是否跑过成功路径和失败路径。
第六,能不能回退。
如果上线后发现异常,能不能回到上一版提示词、上一版规则、上一版接口配置。
这些记录听起来偏工程,但企业系统离不开它。
没有版本管理,Agent会变成一个持续变化但没人说得清的东西。业务觉得它今天这样、明天那样,IT也很难排查问题。
FDE要把Agent当成企业应用来管理。既然它能影响业务数据和流程,就应该有配置版本、发布记录、灰度范围和回退方案。
企业Agent不要一上线就把所有动作都放开。
尤其是能写数据、发审批、调接口、批量处理的Agent,第一期最好控制范围。

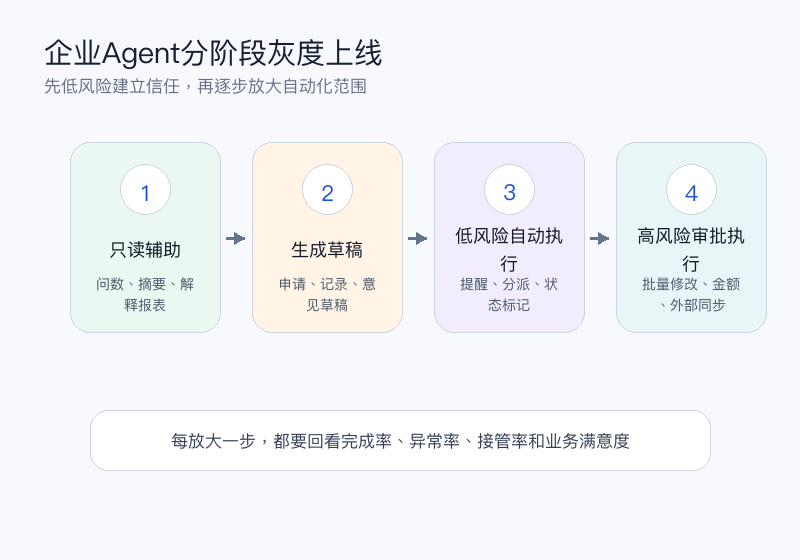

FDE可以把上线分成四个阶段。
第一阶段,只读辅助。
Agent只负责查数据、做摘要、解释报表、整理材料,不直接改数据。这一阶段主要验证问数口径、权限控制和用户接受度。
第二阶段,生成草稿。
Agent可以生成采购申请、客户跟进记录、工单说明、审批意见草稿,但提交前由用户确认。这一阶段主要验证字段带出、模板格式和业务规则。
第三阶段,低风险自动执行。
对一些影响范围小、可撤回、规则清楚的动作,可以让Agent自动执行。比如通知提醒、任务分派、状态标记、资料归档。但仍要保留日志和异常接管。
第四阶段,高风险动作审批执行。
涉及批量修改、金额、合同、客户等级、库存、付款、外部系统同步的动作,要进入审批或二次确认。Agent可以准备材料、生成建议、调用流程,但不能绕过企业管理规则。
这样做的好处,是企业能一边用,一边扩。
先让用户在低风险场景里建立信任,再逐步把更复杂的动作交给Agent。每放大一步,都要回看完成率、异常率、人工接管率和业务满意度。
FDE不要追求一口气把Agent做得很大。
企业AI落地更像铺路。先把最常走的一段路修稳,再把岔路、桥梁、路灯和应急车道补上。路越修越清楚,车才敢越跑越多。

Agent上线后的运营,最后还是要落到平台能力上。
只靠一份Excel记录问题,不够。
只靠聊天记录收集反馈,也不够。
只靠开发人员改代码,更不适合长期迭代。
企业需要的是一套能承载业务对象、流程权限、数据接口、日志审计、异常任务、版本配置和运营看板的平台结构。
织信作为低代码和AI智能开发平台,可以在这里发挥价值。
FDE可以先把Agent要处理的业务对象建出来。客户、合同、订单、工单、设备、采购申请、费用申请、项目任务,每个对象都有字段、状态、权限和流程。
再把Agent动作挂到这些对象上。哪些动作能读,哪些动作能写,哪些动作只生成草稿,哪些动作必须审批,哪些动作可以自动执行。
然后把运行数据沉淀下来。每一次指令、解析、确认、调用、异常、接管、补偿和版本变更,都能进入日志和看板。
最后根据运营数据持续调整。哪里追问多,就补字段或默认规则。哪里异常多,就补校验或流程。哪里人工接管多,就沉淀规则。哪里用户不用,就调整入口或场景。
这套循环如果跑起来,Agent才不会停留在一次演示或一次上线。
它会慢慢变成企业业务系统里的一部分。能被配置,能被观察,能被审计,能被优化。
这也是FDE和织信结合的意义。
FDE负责把业务现场的问题看清楚,把反馈拆成可执行的改进项。织信负责把这些改进项落到低代码平台、流程、权限、数据和AI应用结构里。
两者配合起来,企业才有机会把Agent从试点工具,做成持续运行的智能业务应用。
企业AI项目最容易高开低走。
演示时热闹,上线时兴奋,用一段时间以后,问题慢慢出来:有人不会用,有人不敢用,有人觉得不准,有人嫌麻烦,有人发现流程还是要手工补。
这时候不能简单判断“Agent没价值”。
很多时候,是上线后的运营没有跟上。
Agent真正进入企业业务现场以后,需要像业务系统一样被管理。要看使用数据,看异常数据,看人工接管,看版本变更,看用户反馈,看业务结果。
FDE的工作也不能在上线当天结束。上线以后,FDE要继续把现场问题翻译成对象、字段、流程、规则、权限、接口、日志和页面的调整。
这件事不一定热闹,却很重要。
企业AI最后拼的,早已超出某一次演示有多漂亮,真正看的是谁能把系统跑稳、把问题接住、把经验沉淀下来。
Agent上线,只是开始。
能持续运营,才有长期价值。
