生产管理:订单、BOM、工序、成本怎么接起来?

做过制造的人都有过这种体验。
销售接了个急单,客户三天后要货。
销售在群里@生产主管,说单子已经进系统了,你安排一下。
生产主管打开ERP一看,订单是有了,BOM还是半年前那个初始版本,物料档案里有一半的料号跟仓库对不上。
打电话给研发,研发说BOM上周更新过一版发群里了。
再打电话给仓库,仓库说系统里的库存数跟实物差了两百多个。
三天后客户来催货,车间还在等料。
这类场景在中小制造企业里天天上演。问题出在哪?
订单、BOM、工单、工序、成本这五个环节,每一环单独看都没问题,连在一起就断。每个部门都在自己的系统里把事做了,但数据从一个环节流到下一个环节的时候,要么断了,要么歪了。
这篇文章把这四个最容易断的地方拆开看。

销售订单是生产管理的起点,这个没人反对。
但很多企业的现状是:销售在CRM或ERP里录了订单,BOM还躺在研发的PLM或Excel里,两个数据是脱节的。
具体到操作层面,问题一般出在三个地方。
第一,新品接单在前,BOM建在后。
客户要的新品还没走完研发流程,BOM根本没建好,销售已经签了合同。这种单子接进来以后,计划部门没法跑MRP,只能人工估算用料,误差全靠经验兜底。
第二,BOM版本乱了。

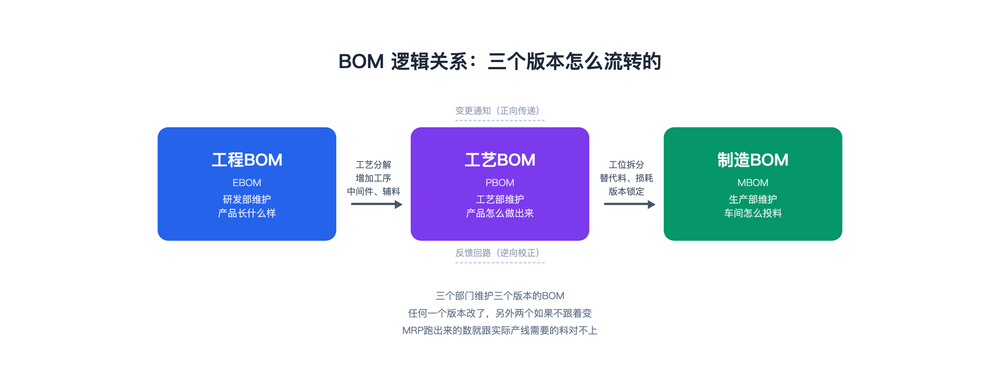

同一个产品,研发手里的EBOM、工艺手里的PBOM、ERP里跑MRP的那个BOM,版本不一致。一个料号改了,EBOM升了版,PBOM没跟着升,MRP跑出来的需求跟实际产线需要的料对不上。
第三,BOM里缺辅料和损耗。
研发建BOM的时候只管主要物料,胶水、焊丝、紧固件、包装材料这些不写进去,损耗率也不标注。到了生产阶段,这些辅料全靠车间口头要,仓库看着发,月底盘账才发现辅料成本比预算高了三成。
一句话总结这个断点:订单是销售的语言,BOM是技术的语言,两个语言没对上,MRP就算不出来对的采购和生产计划。

BOM建好了,理论上可以跑MRP,跑完MRP就可以下生产工单。
但现实里,从BOM到工单,中间还隔着好几步。
第一个坎是工艺路线没挂。
BOM告诉你用什么料,工艺路线告诉你这些料在哪个工序、哪个工作中心消耗。如果只有BOM没有工艺路线,工单就只能拆到"做一千个产品"这个级别,拆不到"冲压车间周三下午需要多少板材、焊接车间周四上午需要多少焊条"。
第二个坎是合并生产还是拆单,没有规则。
一个客户订单里同一个产品要了一千件,是可以合并成一张工单跑,还是按交货批次拆成三张工单分别跟?什么时候合并、什么时候拆,如果没有规则,计划员每次都要拍脑袋,拍错了就是生产等料或者库存积压。
第三个坎是替代料处理。
BOM里一个电阻写了首选型号和替代型号,首选料库存不够的时候,系统能不能自动推荐替代料?替代料切换以后,对应的工艺参数要不要调?这些规则如果没写进系统,工单下到车间以后,产线自己决定换料,出了问题根本追溯不到。
说白了,工单是BOM到车间之间的翻译官。翻译的水平决定了车间拿到的是清晰指令还是一堆数字。
工单下发以后,理论上每一道工序完成后报工,管理者就能看到这张工单做到哪了、还差多少、有没有异常。
但很多车间现状是:工人在纸质流转卡上签字报工,班组长下班前统一录进系统。有的甚至一周录一次。管理层看到的"系统里的进度"永远是几天前的。
这个断点会引发连锁反应。
第一,计划排不准。
上一道工序实际做完了但系统里显示没做完,下一道工序的计划排程就永远滞后,产能利用率上不去。
第二,异常发现晚。
某道工序当天下午就卡住了,系统里显示还是"进行中",等到发现的时候已经耽误了一天半,后道全在等。
第三,计件工资对不上。
报工数据不准,月底算工资的时候工人找你:我这个月做了多少件你系统里怎么少了?你拿不出实时数据,只能翻纸质流转卡一个个核。
工序报工的问题说到底是数据采集的问题。如果是数控设备,有设备联网的方案可以自动采集;如果是手工作业,至少也得让工人在移动端或工位终端上做完即报。手工录、集中录、延迟录,这三种方式数据质量逐级下降。
一个工单做完入库了,按理说该算成本了。材料成本、人工成本、制造费用,三项归集到这张工单上,得出这批产品的实际成本。
现实是,很多企业月底算成本的时候场面是这样的:财务拉出工单列表,查材料出库记录,查工人考勤,查水电和设备折旧分摊表,然后手动在Excel里加加减减。算出来的成本最多到"这个月生产总成本"这个级别,拆不到"某个工单生产了五百件产品,每件的材料、人工、制造费用分别是多少"。
成本算不清,两个后果很直接。
第一,报价靠猜。
销售报出去的价,到底赚不赚钱、赚多少,没人说得准。有的单子接了三个月才发现一直在亏。
第二,改善没方向。
车间主任说下个月产能能提15%,财务说你这个月实际成本是多少都不知道,怎么证明提了15%就能降本?没有精确的成本数据,所有改善都是拍脑袋。
成本这个断点跟前面三个断点不一样。前面是数据没流过去,这里是数据流到最后发现前面缺了太多,算不出来。

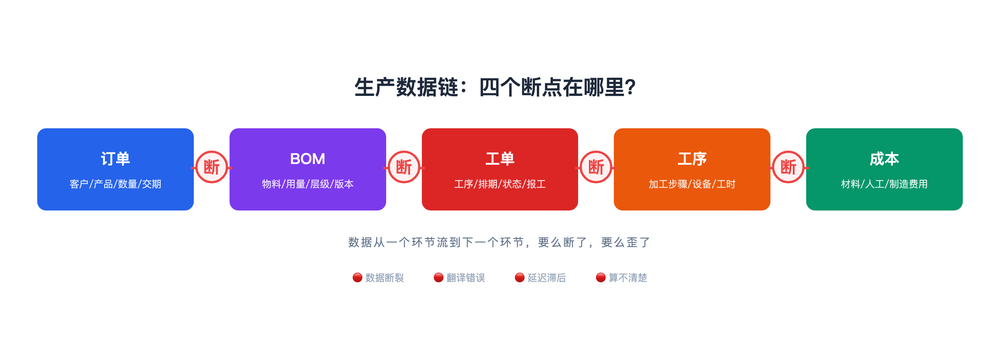

把这四个断点放一起看,根因不在任何一个环节上,而在数据链路本身。
订单的数据结构是客户、产品、数量、交期。BOM的数据结构是物料、用量、层级、版本。工单的数据结构是工序、排期、状态、报工。成本的数据从材料、人工、制造费用三个维度归集。这四个数据结构本来就不一样,如果靠人来翻译,每翻译一次就多一次出错的机会。
很多工厂上了ERP,问题还在,为什么?
因为ERP把订单管了、把库存管了、把财务管了,但BOM的版本流转在PLM里,工艺路线在CAPP里,工序报工靠纸质单,车间排产靠Excel。系统是上了,数据流没通。
还有一层更麻烦的:权限和数据归属。研发说BOM是我的,工艺说工艺路线是我的,车间说报工数据是我的,财务说成本是我的。每个部门守着自己的数据,没人对整个数据链路的完整性负责。
说完了问题,落到怎么解决上。四个方向。
第一,BOM版本和工艺路线要统一数据源。
不要让研发、工艺、生产各管一摊互为孤岛。BOM从创建到变更到投产,全生命周期在一个数据模型里管,谁改了、改了什么、影响了下游哪个环节,一条线能追溯。
第二,工单的下发和报工要闭环。
工单下到车间以后,每一道工序的开工、完工、报检、异常,都要实时记录。不一定要上MES全模块,但至少要做到工位级的移动报工或终端报工,杜绝集中录、延迟录。
第三,成本要从工单维度实时归集。
材料出库的时候自动关联工单,人工工时在报工的时候同步进系统,制造费用按预设的分配规则自动分摊。月底结账如果超过一天,说明数据采集环节还有一个以上的断点没解决。
第四,也是最重要的一点:选工具的时候,不要看单个功能有没有,要看数据链路能不能打通。
传统方案是PLM管BOM、ERP管订单和库存、MES管报工、财务模块管成本,优点是各模块深耕多年功能完善,缺点是系统之间的接口开发和运维成本高,改一个数据字段可能要跨三个系统做同步。

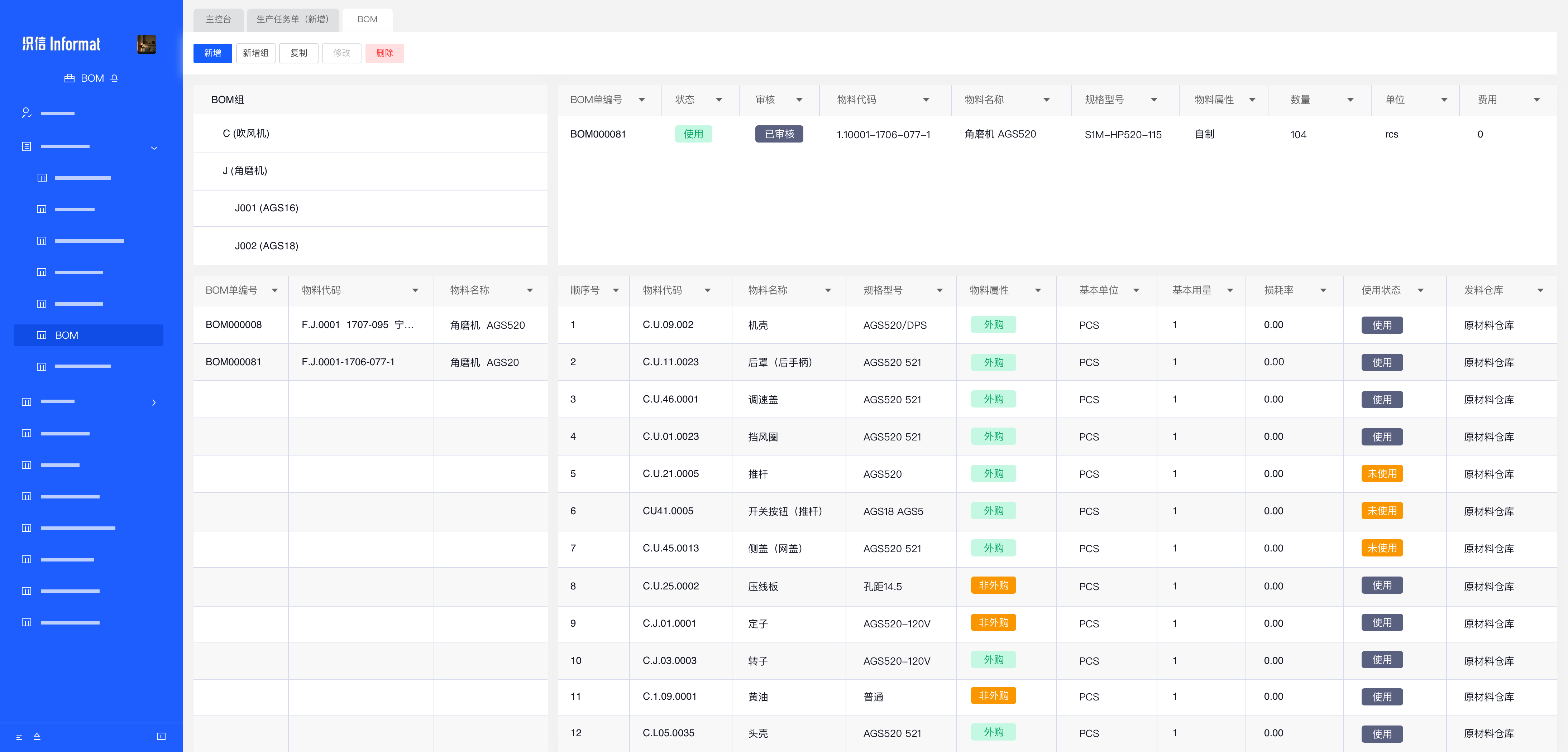

一体化的低代码平台在这个场景里有天然优势。以织信Informat为例,数据建模能力可以直接在平台上搭出订单、BOM、工单、工序、成本五张核心数据表,表之间的关联关系在建模阶段就定好了,数据不需要跨系统翻译。流程引擎把订单审批、BOM变更、工单下发、报工确认串成一条自动化流水线,用户权限精确到字段级,研发看BOM、工艺改路线、车间看工单、财务看成本,各看各的不串数据。

比起花半年时间把PLM、ERP、MES三个系统打通,在同一平台上跑通订单到成本这条链路,实施周期和长期运维压力都要小一个量级。
制造业信息化做了这么多年,系统换了一茬又一茬,订单到成本的断点依然是最普遍的问题。
我们把四个断点复盘一遍,每个断点的解方都不复杂。BOM版本统一。工单下发和报工闭环。成本按工单实时归集。最后选一个数据链路天然打通的工具底座。
如果你的工厂现在还陷在"销售催生产、生产催仓库、仓库催采购、财务月底算账全靠Excel"这个循环里,问题不在人,在数据流转的管道没修通。管道通了,数据自己会跑。
如需了解织信Informat在制造业生产管理一体化场景的落地实践,可以点击官网右侧栏-预约演示。
版权声明:本文内容由网络用户投稿,版权归原作者所有,本站不拥有其著作权,亦不承担相应法律责任。如果您发现本站中有涉嫌抄袭或描述失实的内容,请联系邮箱:hopper@cornerstone365.cn 处理,核实后本网站将在24小时内删除。
相关文章推荐
织信MES生产管理系统是一款专注于生产过程管理的系统,它可以帮助企业实现生产过程的智能化管控,提高生产效率,保证产品质量。
· 生产计划与排程:支持根据销售订单和生产能力,制定合理的生产计划,提供高级排程算法。
· 生产执行管理:实现生产过程的实时监控和管理,支持生产工单的创建、下达、执行和完工管理。
· 质量管理:支持从原材料检验到成品检验的全流程质量管控,支持质量检验计划的制定、检验数据的采集和分析。
· 设备管理:支持设备台账管理、设备维护计划制定、设备故障报修和处理等功能。
· 物料管理:实现生产过程中的物料跟踪和控制,支持物料需求计划的生成、物料领用和消耗管理。
织信MES生产管理系统基于低代码平台开发,具有强大的集成能力和数据驱动的决策支持。系统支持与ERP、PLM、WMS等系统的无缝集成,实现数据共享和流程协同。通过实时数据采集和分析,系统提供多维度的生产数据分析报表,如生产效率分析、设备利用率分析、质量分析等。
