MES系统20个功能点全拆解:从工单到OEE

首页/常见问题/MES生产管理系统/MES系统20个功能点全拆解:从工单到OEE
作者:MES数字化专家发布时间:2026-10-29 15:43浏览量:1891
logo
织信企业级低代码开发平台
提供表单、流程、仪表盘、API等功能,非IT用户可通过设计表单来收集数据,设计流程来进行业务协作,使用仪表盘来进行数据分析与展示,IT用户可通过API集成第三方系统平台数据。
免费试用

企业在建设生产管理系统时,经常会同时接触到ERP、WMS和MES。这几个系统经常被放在一起讲,是因为它们都涉及订单、物料和生产数据。但是呢,具体到日常工作,它们各自负责什么、管到哪一步,又有所不同。

ERP要统筹生产计划、采购、库存和财务核算,WMS主要安排仓库里的收货、上架、拣选和发料。等生产任务到了车间,还得安排工序、组织作业,记录用料和检验情况,再把实际完成的结果反馈回来。MES主要管的,就是这部分生产执行工作。

比如,材料已经从仓库领走了,最后用到了哪些产品上?一批零件做完了,合格多少、报废多少?设备中途停了一段时间,又影响了哪张工单?这些事情,光知道订单数量和库存数量,还说不清楚。

还得把现场发生的事记下来,和具体的生产任务对应起来。客户催交期,能查这批货做到哪了;出现质量问题,也能沿着记录往回找。MES的各项功能,就是围绕这些日常工作展开的。

一、MES是什么?解决什么业务问题

MES的中文名称是制造执行系统。放到车间里,可以从几件具体的工作来看它要管什么:

· 任务下达到班组,谁来做、什么时候做、按什么要求做,要交代清楚。

· 生产到了哪一步,完成多少,还有多少在等,要能查到对应记录。

· 投料、作业和检验要有要求,出了异常,也要有人接着处理。

· 完工数量、材料消耗和工时要能核对,后面更新库存、核算成本才有依据。

不过,这些工作涉及生产、工艺、仓库、质量和设备等多个岗位。考察一套产品时,还得问清楚:哪些由MES直接处理,哪些需要其他系统配合。功能清单上有这个名字,不代表相关工作就全部包含在里面了。

二、生产订单与工单管理

1. 工单接收与下达

生产计划确定了做什么、做多少,车间接到任务后,还需要知道交给谁、什么时候开始,以及按哪个版本的要求来做。

MES可以接收ERP的生产订单,也可以按企业的管理方式创建工单,把产品、数量、交期、执行车间,以及BOM物料清单、工艺版本写清楚。需要分批生产的,再按批次、产线或交期拆开安排。

至于一张工单拆到多细,要看现场怎么派工、怎么交接。比如班组按批次交接,系统里就得分清每个批次,后面的进度、用料和检验记录,也要能找到各自对应的任务。

2. 工序流转与在制品跟踪

在制品,简称WIP,就是已经投入生产,但还没做成成品的那些产品。

一批零件可能已经车削完成,正在等钻孔;另一批还排在首道工序前。MES要通过开工、完工、转序和接收等记录,记清这批零件现在在哪道工序、有多少件,是在加工还是等待。

这里有个地方要分开看:车削完成了,钻孔不一定已经开始。中间可能还在等检验、搬运或接收。如果系统只显示一个“已完成”,这段等待就看不出来了。

当然,这些信息也需要现场及时更新。没有扫码、报工或设备采集记录,单靠一张看板,系统并不知道零件已经被搬到了哪里。

3. 报工

报工,就是把实际干完的活记下来:哪张工单、哪道工序、谁做的,完成多少、合格多少,花了多少工时,中间有没有异常。后面核算加工成本,或者按件计算工资,都需要用到这些记录。

前面说的在制品跟踪,需要靠这些现场记录来更新。比如,操作人员报了车削工序的完工数量,系统可以据此更新这批零件的进度;至于有没有转入钻孔,还要看下一道工序的接收和开工记录。

不过,一道工序报完了,不能直接算整张工单完工。整张工单做完了,也还要看质检是否放行、仓库是否接收入库。这几步哪些能自动衔接,哪些必须由人确认,要提前定好。

数量填错了,或者当时漏报了,也要有更正、冲销和补报的办法,原来怎么报的、后来为什么改,都应保留下来。

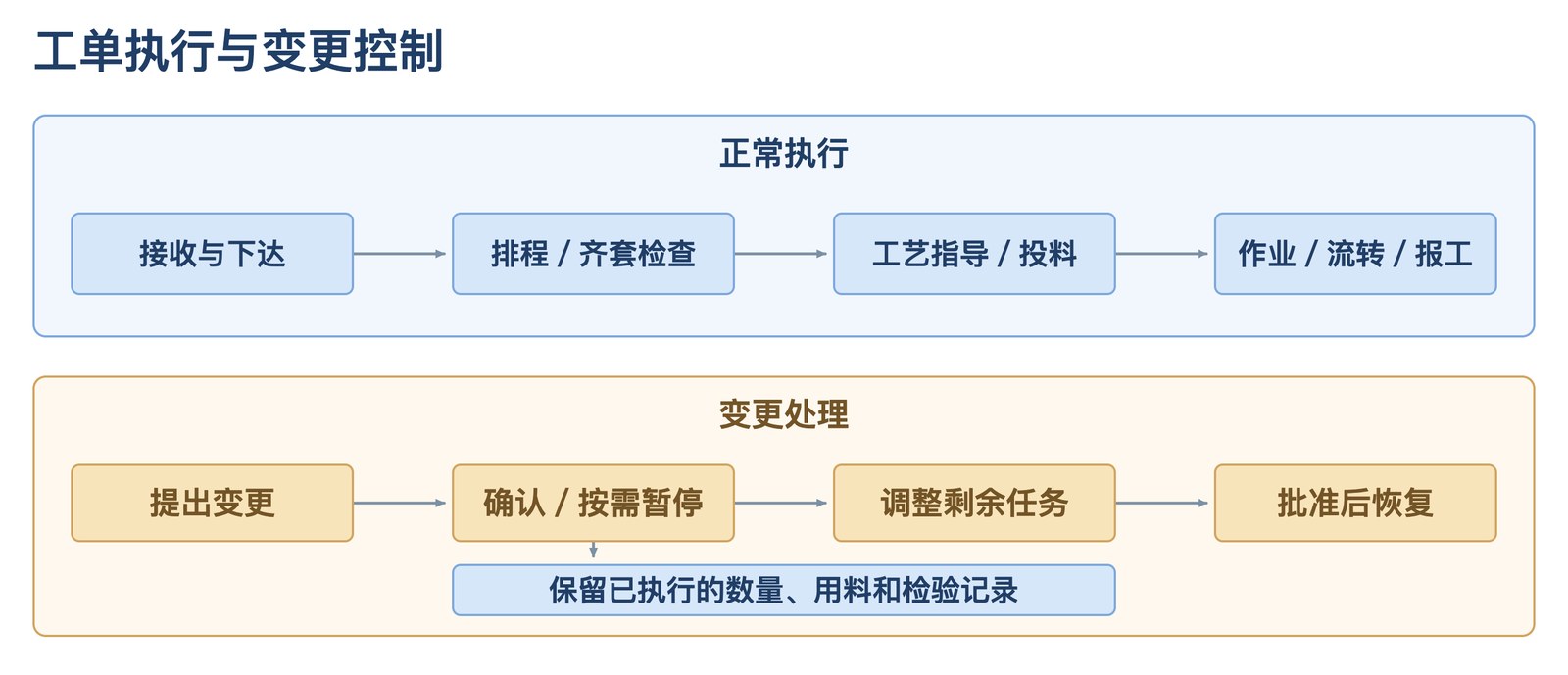

4. 工单变更与暂停控制

工单下达以后,事情还可能发生变化。客户改了数量,技术部门换了版本,或者现场出了质量问题,需要先把一部分生产停下来。

比如,一张1000件的工单已经做完300件,客户把需求改成800件。剩余任务就要按500件重新安排,但已经完成的300件,以及对应的用料、检验记录,仍然要保留下来。

接下来还得看看:已经领出的材料怎么处理?哪些工序受影响,需要暂停?调整以后,又由谁确认可以恢复?

这些变化,都要在工单里留下原因、生效范围、审批结果和暂停、恢复记录。已经开工的任务,不能把总数量一改,就算处理完了。生产订单变更管理说明

三、排产与派工

5. 车间排程与派工

排程先确定任务的先后顺序,派工再把任务交到具体的班组、设备或工位。

安排时,交期、设备能力、班次、人员技能、换线时间和物料条件都要一起考虑。两张工单都很急,但都要用同一台设备,就得决定哪张先做,另一张怎么安排。

MES可以提供车间任务排序、派工和执行反馈。但如果涉及多个工厂、多道工序,还有几类资源同时受限,就要问清楚:这些约束由MES自己计算,还是先由APS高级计划与排程系统生成计划,再交给MES执行?

演示时在甘特图上拖动一下工单,只能看到安排发生了变化。到底有没有把设备占用、产能和其他任务一起算进去,还得继续验证。

6. 齐套检查

一张工单准备开工,先要确认材料、工装和作业文件是不是都能用了。这就是齐套检查。

仓库里显示有货,还得再看一眼:这批材料是不是还在待检?有没有分给别的工单?送到线边没有?模具能不能用,现场拿到的图纸版本对不对,也要一起确认。

缺什么、缺多少、预计什么时候补齐,系统里应当能看到。允许分批开工的,还可以按规则算一算,现有条件够先做多少。

四、工艺与防错

7. 工艺路线与电子作业指导

工艺路线告诉现场,产品要经过哪些工序,先做什么、后做什么。到了某道工序,具体怎么操作、用什么参数、按什么标准检查,再看对应的作业指导。

MES把工单和这些工艺路线、图纸、SOP作业指导书关联起来,操作人员在工位上就能查看当前任务需要的文件。

这里还要注意版本。比如图纸调整了孔径要求,工艺人员得先确认加工参数和检验标准要不要跟着改。现场执行哪一版,要和这次工单对应,不能只认文件名相同就拿来用。

工艺文件可以在专门的系统里维护。MES这边要保证,操作人员打开的内容已经批准,而且确实适用于当前这道工序、这张工单。

8. 防错校验

文件要求清楚了,执行时也要能检查有没有做错。防错常见的做法,就是在关键操作前,校验物料、批次、工装和工序状态。

比如装配前扫描配件条码,看看型号对不对、这批材料能不能用;准备转到下一道工序时,再检查前面的作业和必要检验有没有完成。

校验没通过怎么办,也得提前说清楚。只是弹出提醒,还是不允许提交?特殊情况能不能授权放行,又由谁来确认、填写理由?

还有一点别混淆:系统不允许报工,不等于设备已经停了。如果要在条件不符时阻止设备启动,还需要设备联锁或相应的现场控制配合。

五、物料与追溯

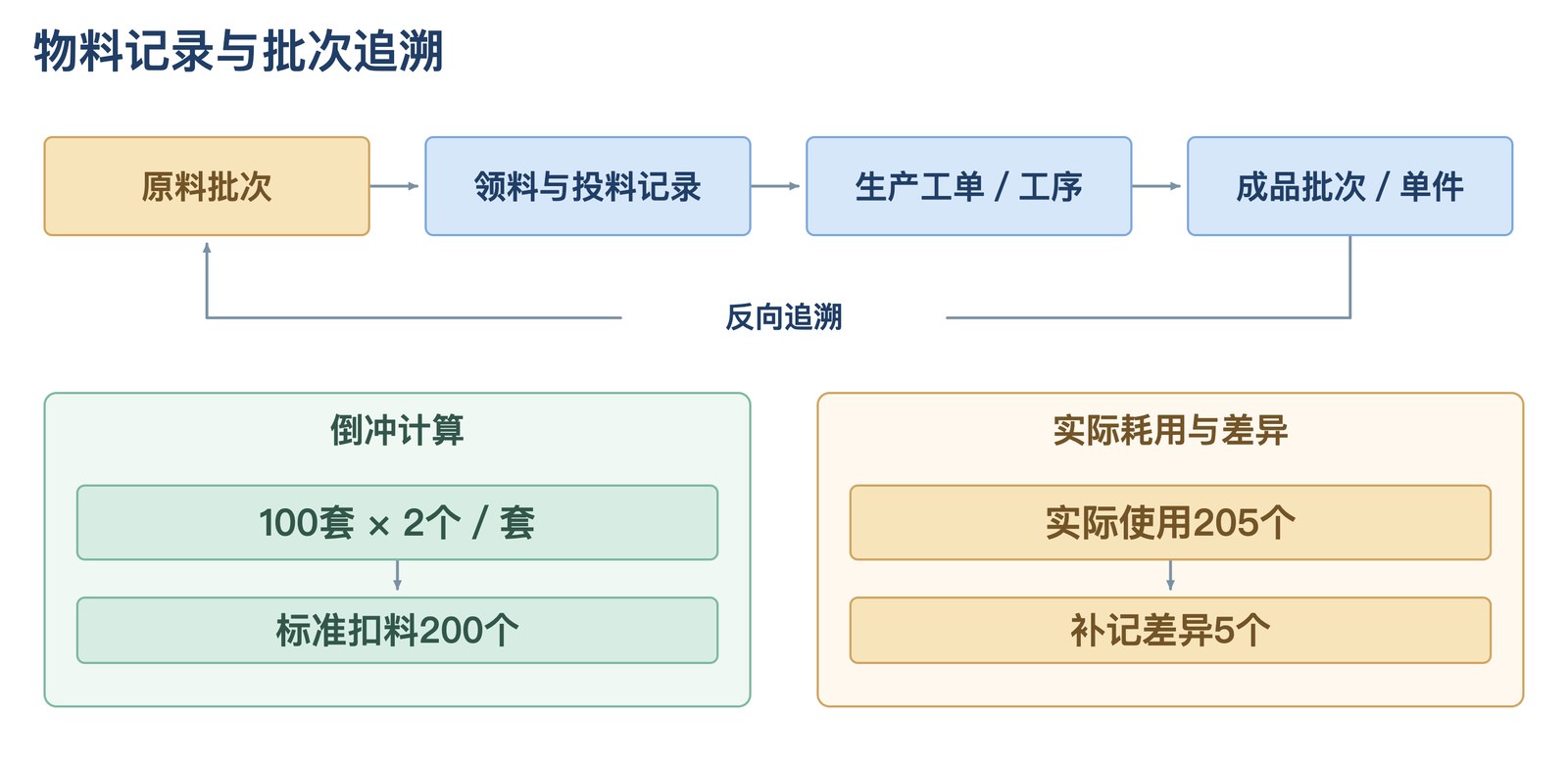

9. 领料、投料与倒冲

这三个词经常写在一起,实际记录的却不是同一件事。

领料要记材料从仓库发给了哪个班组、线边仓或工单。投料再往下记,这一批材料用到了哪张工单、哪个产品上。中间有退料、补料和换料,也得留下对应记录。

倒冲的做法又不一样。它是在报工等节点,按BOM标准用量和完成数量自动扣料。比如每套产品要用2个配件,报工100套,就按标准扣200个。

但现场如果实际用了205个,多出来的5个仍然要补记。因为前面的200个是按标准算出来的,并不是系统已经测到了实际用了多少。SAP倒冲机制说明

10. 批次与序列号追溯

做追溯,要把原料批次、投料记录、工序、设备、人员和检验结果,跟最终做出来的产品联系起来。

按批次管理,能查到这一批产品;按序列号管理,还能继续查到具体某一件。

比如发现一批原料有问题,就顺着查它用到了哪些产品、涉及哪些工单。客户退回一件产品,则反过来查它用了哪些材料、经过哪些工序。

所以,能扫出一个条码,还不等于能完成追溯。生产的时候没有把材料和产品的关系记下来,事后再扫成品,也找不出当时的制造过程。

六、质量管理

11. 过程检验(IPQC)

过程检验通常有首检、巡检和末检,具体在哪些时候检查,要看产品、工艺和质量要求。

MES可以在开工、换线、达到一定生产数量,或者间隔一定时间后,触发检验任务,记录检查了什么、实测多少、结果是否合格,以及由谁检验。

首检环节,还得把放行规则说清楚:检验结果没有确认,后面能不能继续批量生产?要求首检放行的工序,就要按规则限制后续作业,等结果确认合格后再继续。

比如系统只弹出一条提醒,操作人员关掉以后仍能继续做,那它起到的是提醒作用,和首检未通过就限制继续生产,是两种不同的处理。

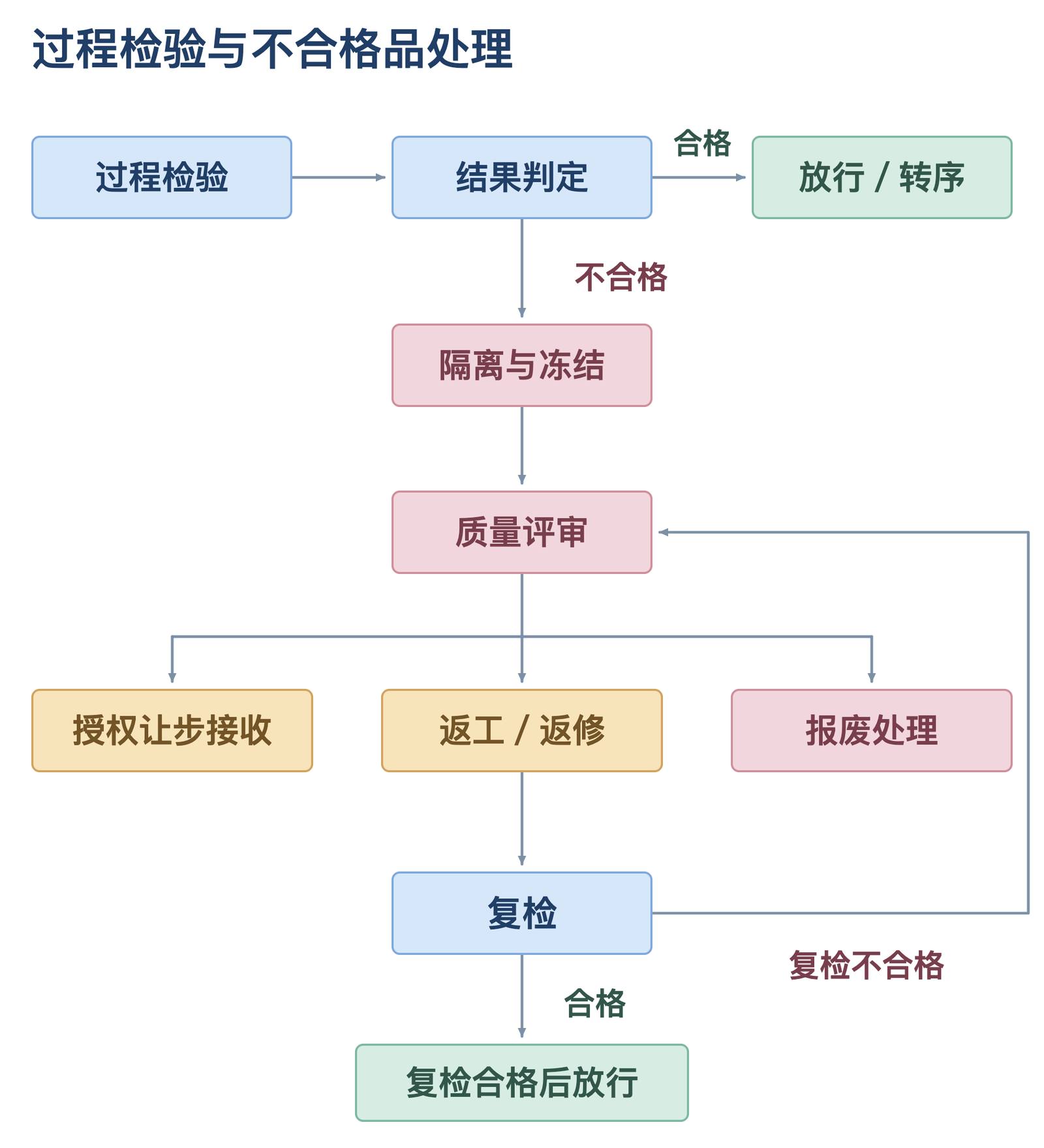

12. 不合格品处理

检验发现了问题,接下来就要处理这部分产品,不能只在记录里填一个“不合格”。

现场先把实物隔离出来,系统里同步标记或冻结对应的批次、序列号和数量。质量人员评审以后,再按授权决定返工、返修、报废,还是让步接收。

如果决定返工,还要说清楚返回哪道工序、按什么要求做、做完由谁复检,以及达到什么条件才能解除限制。复检仍然不合格的,就得继续评审处理,不能直接放行。

13. SPC与质量数据采集

SPC是统计过程控制。它关心的是,生产过程有没有出现异常波动。

比如连续测量同一个孔径,目前测到的值都在公差范围内,但数值一直往一边偏。这时候虽然还没测出不合格品,也值得按判异规则检查刀具、设备或工艺参数。

MES可以采集量具、检测设备或人工录入的数据,再结合选定的控制图和判异规则分析。数据还得带上产品、设备、工序和时间,不然发现了波动,也很难查到该看哪一段生产记录。

这里的控制界限和产品规格上下限,也要分开看。控制界限用来判断过程稳不稳定,规格上下限用来判断产品是否符合要求。产品暂时合格,不代表过程就一定稳定。NIST统计过程控制手册

七、设备与效率

14. 设备状态采集

设备运行了多久、什么时候停、有没有报警、产出了多少,可以通过PLC控制器、SCADA监控系统或工业网关等方式采集,关键加工参数也可以一起记录。

不过,采到信号以后,先要弄清它代表什么。设备通电了,不一定正在加工;程序在运行,也可能是在空转。计数器加了一次,到底是一件产品、一次循环,还是一模出了好几件?这些都要和现场对应起来。

老设备没有现成接口的,可能需要加装传感器,也可以先用人工记录补充。不管用哪种采集方式,同一个指标都得按统一口径统计。

15. 停机记录与原因分析

设备信号通常能告诉我们什么时候停了,但为什么停,还得结合现场情况来看。

可能是故障,也可能是缺料、换模、待检,或者上道工序没把料送过来。MES需要把设备信号和现场补录的信息放到一起,记下从什么时候停到什么时候、影响哪张工单,以及具体原因。

如果同一段时间有好几个原因,也要提前约定怎么记。可以确定主因,也可以按原因变化分段记录,不能每个原因都算一次完整停机,最后统计的停机时间比实际还长。

16. OEE分析

OEE把前面几件事放在一起算:设备停了多久,运行速度怎么样,产出的产品有多少一次合格。它的中文名称是设备综合效率,通常由三个因素相乘得到:

OEE=可用率×性能率×质量率。

可用率看的是,计划生产的这段时间里,设备实际运行了多久。性能率看运行速度和理想速度相差多少。质量率,也就是这里的良品率,看产出的产品里有多少一次合格。OEE计算说明

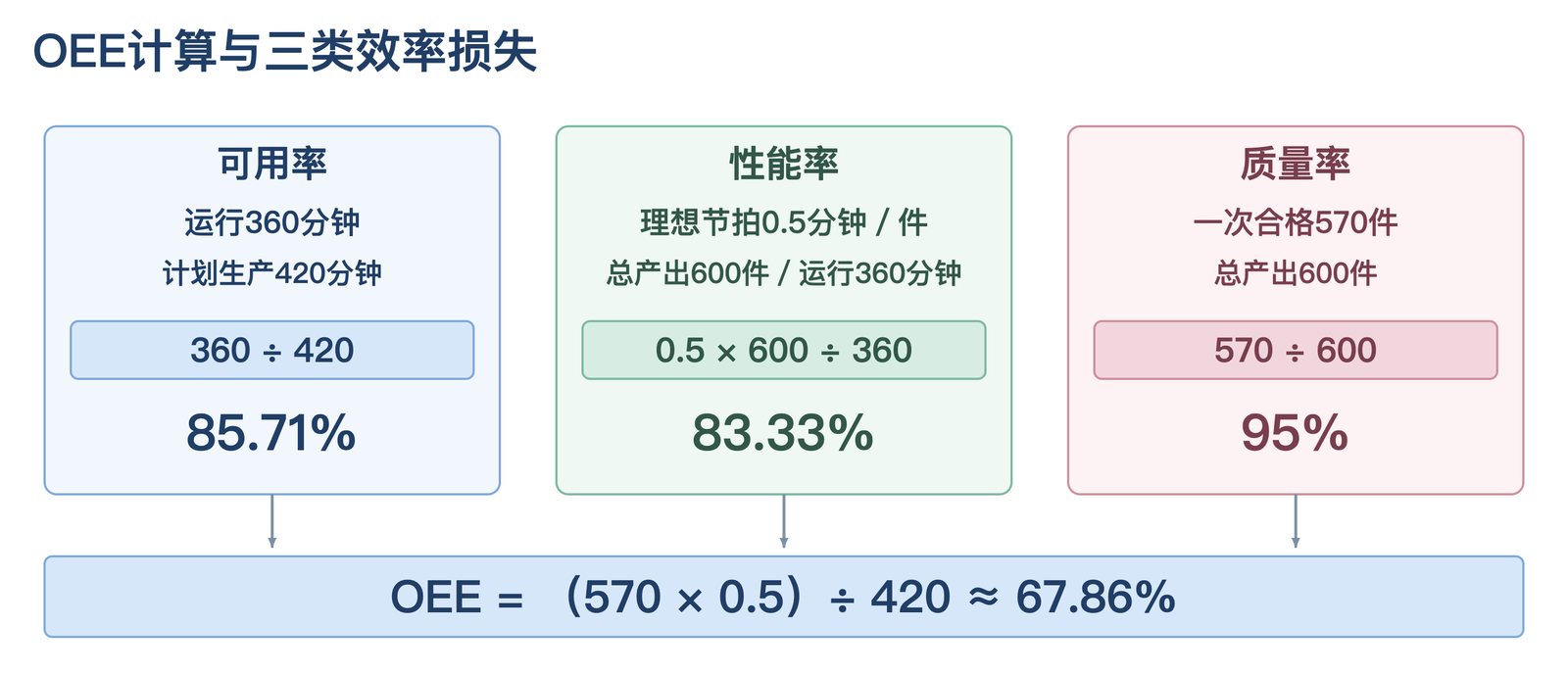

拿同一台设备、一个班次内生产同一种产品的情况来算:

项目 数值
计划生产时间 420分钟
停机时间 60分钟
实际运行时间 360分钟
理想节拍 0.5分钟/件
总产出 600件
一次合格数量 570件

可用率=360÷420≈85.71%。

性能率=0.5×600÷360≈83.33%。

质量率=570÷600=95%。

OEE=(570×0.5)÷420≈67.86%。

这个数算出来,还可以接着往下查。60分钟停机,原因是什么?运行期间按理想节拍本来能做720件,实际只做了600件,就要看有没有降速、短暂停顿。另外30件没能一次合格,再回头看检验和返工记录。

算之前,有两个口径得先定好:计划生产时间和理想节拍。计划生产期间发生缺料、故障停机,本来就是要统计的损失,不能为了让比例好看,就从分母里删掉。如果拿实际平均节拍当理想节拍,设备跑慢造成的损失,也就看不出来了。

八、人员与协同

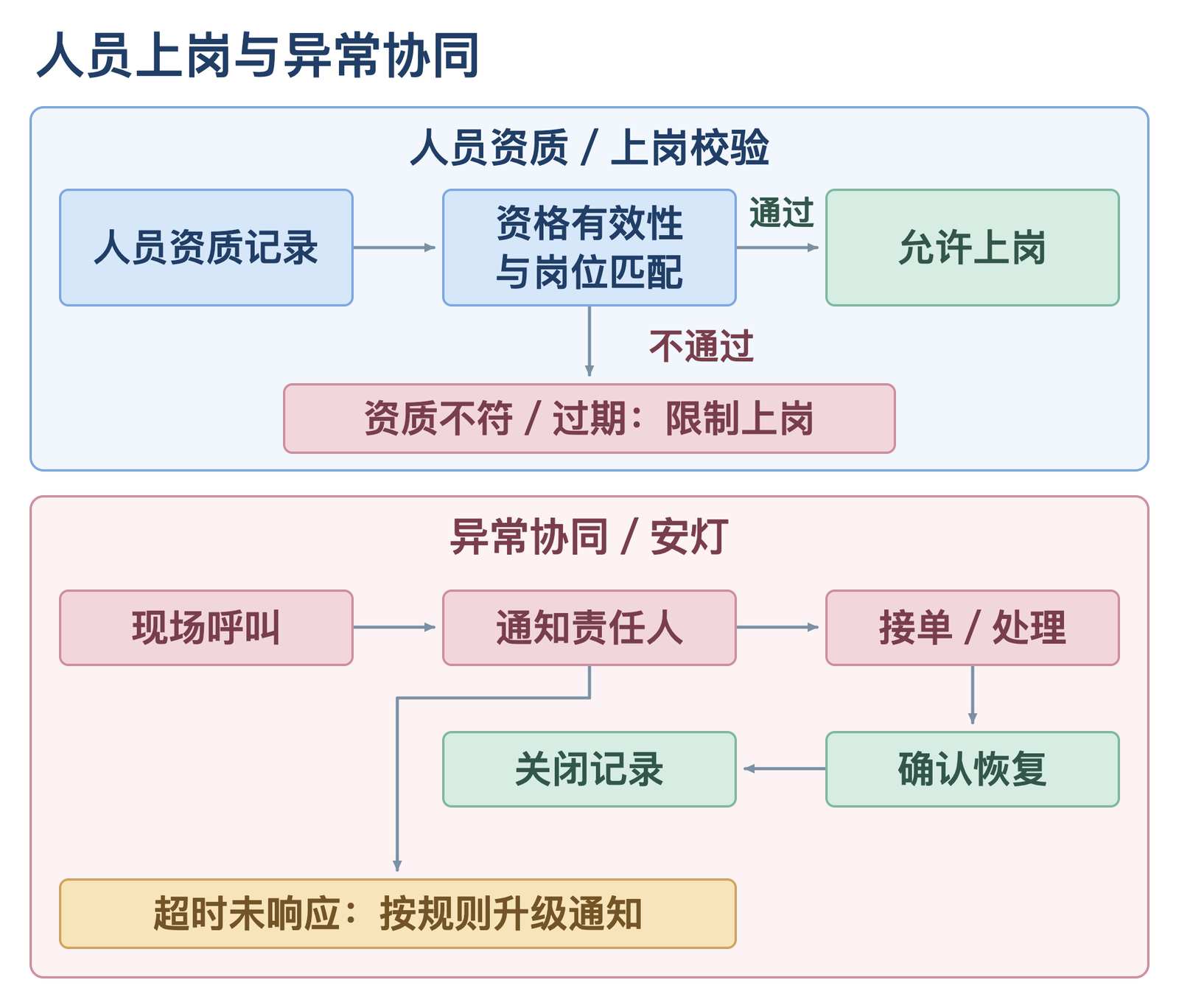

17. 人员资质与上岗校验

有些岗位要求操作资格,有些设备则要求经过培训、拿到授权后才能使用。MES可以把人员、技能、培训记录、有效期,以及允许操作的范围对应起来。

派工或开工时,再检查这个人能不能做这道工序、用这台设备。资质过期了,培训没通过,或者超出了授权范围,就要按规则限制操作或进入审批,不能只看系统里有没有这个人的名字。

另外,岗位要求的外部资质,和企业内部的培训、授权,也要分别维护。内部培训完成,不代表就已经满足了岗位要求的全部资格。

18. 异常协同与安灯

记录了缺料、设备故障,现场还得有人来处理。安灯就是现场发出异常呼叫、组织人员响应的一种方式,可以用工位按钮、终端呼叫,也可以通过系统消息来实现。

呼叫时,把工单、位置、异常原因和影响范围一起带上,再按异常类型通知物料、维修或质检等责任人员。

消息发出后,还要分清有没有人接、处理到哪了、是不是在等其他人配合。超过约定时间没人响应,就按规则升级。处理人说完成了,也要由指定人员确认,现场到底能不能恢复生产。

比如维修单上已经写了“修复”,但现场还没做复机验证,这时候先别急着把异常关掉。

九、报表与集成

19. 生产看板与KPI

生产看板通常会放工单进度、计划达成率、在制品积压、一次合格率、交付情况和OEE这些指标。

但看到了数字,还得能继续往下查。比如某个班次产量没达标,是开工晚了、工序堵住了,还是返工占了时间?管理者应当能从指标查到对应的车间、工单、工序和异常记录。

指标怎么算,也要一起问清楚。计划达成率按原计划算,还是按调整后的计划算?一次合格率有没有把返工后合格的数量算进去?统计的是哪个时间段、哪些产品?

这些地方没对齐,同一块看板上的几个数字,就可能各有各的算法。开会时还得先花时间解释,为什么彼此对不上。

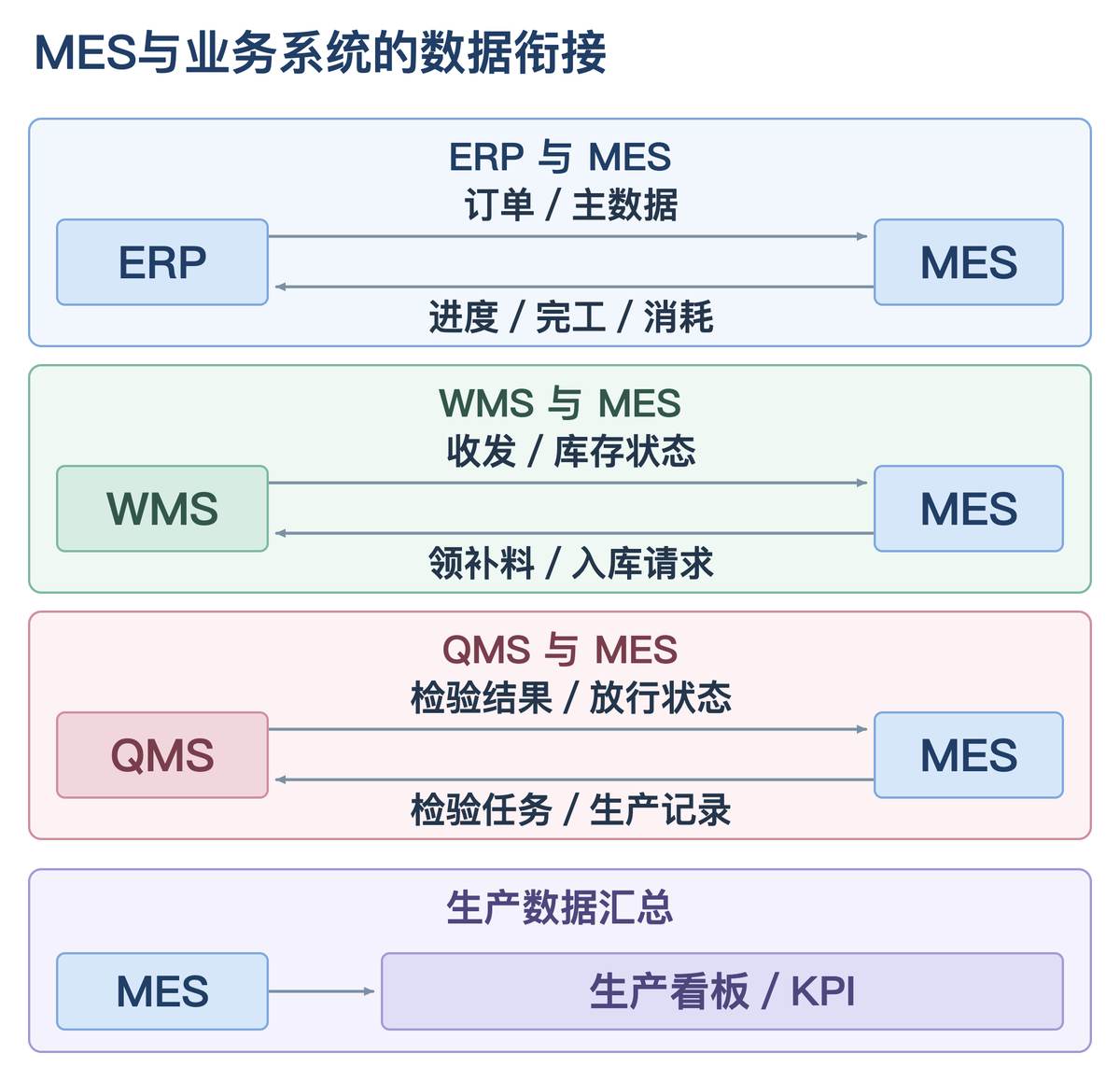

20. 与ERP、WMS、QMS集成

前面这些现场记录,很多还要交给ERP、WMS或QMS(质量管理系统)继续使用。系统之间怎么传,得先说清楚谁提供什么、谁接收以后做什么。

常见的衔接有这几类:

· ERP把生产订单和约定的主数据交给MES,MES再把生产进度、完工和消耗记录传回去。

· MES向WMS提出领料、补料或入库需求,WMS反馈实际收发情况和库存状态。

· MES与QMS共享检验任务、结果、不合格处理状态和放行信息。

接口测试时,别只看到“发送成功”就结束了。对方有没有收到,业务单据生成没有?失败了怎么重试?同一条消息重复发过去,会不会又扣一次料、又入一次库?这些都要接着验证。

报工和入库可能分属不同系统,尤其要约定好哪边生成单据、哪边确认实物。如果两边都根据报工结果自动生成入库单,却没有约定哪张单据才更新库存,就可能重复入库。

写在最后

这20项功能,放回车间的日常工作里,大致可以按四条业务链来理解:

计划执行链:工单接收与下达→排程派工→齐套检查→开工,变更时重新确认受影响的任务。

过程管控链:工艺指导→投料与防错→工序作业→报工与在制品流转。

质量保障链:过程检验→异常隔离→不合格处置→复检放行,并保留批次或单件追溯关系。

效率改善链:采集设备状态→记录停机及产出→计算OEE并分析损失→调整后继续比较。

如果企业正准备上MES,我的建议是,先别急着把这20项一次铺开。挑一张有代表性的工单,把下达、领料、开工、检验、报工和入库走一遍,再试试中途缺料、返工或者变更时怎么处理。

走过以后,再看哪里还需要人补记录,哪些数量对不上,出了异常有没有人接手。先把这张工单跑通,再决定往哪些产线、哪些环节扩,心里会更有数。

版权声明:本文内容由网络用户投稿,版权归原作者所有,本站不拥有其著作权,亦不承担相应法律责任。如果您发现本站中有涉嫌抄袭或描述失实的内容,请联系邮箱:hopper@cornerstone365.cn 处理,核实后本网站将在24小时内删除。

最近更新

MES系统20个功能点全拆解:从工单到OEE
10-29 15:43
物料、BOM、工艺、工序、工位、生产BOM,这些主数据到底什么关系?
10-28 12:25
公司上MES系统,看了几家厂商MES演示,感觉都差不多,如何验证系统是否合适?
10-17 13:49
准备上MES,企业要先整理哪些基础数据?
10-17 10:44
多品种、小批量生产,系统选型前要梳理哪些业务规则?
10-16 16:08
生产订单经常延期,如何定位卡在物料、工序还是外协?
10-16 12:41
生产计划一定要做这7张表:订单表、排产表、齐套表、产能表、进度表......
10-13 09:53
生产管理系统怎么选:从订单、生产进度到质量追溯
10-13 09:26
工艺路线、工艺流程、工序、工步到底有什么区别?一次讲清
10-08 16:04
为什么选择织信?
织信AI低代码开发底座,赋能企业快速构建复杂业务系统,驱动业务与IT高效创新
AI驱动开发
通过自然语言交互完成数据建模与逻辑编排,非技术人员也能快速上手,开发周期从数月压缩至数周。
高性能数据支持
提供上亿级数据承载能力与分布式集群部署,支持海量业务数据的高并发处理。
企业级场景覆盖
支持ERP、MES、CRM、SRM、WMS等核心系统搭建,无缝集成钉钉、企微、飞书及各类异构系统。
专业服务保障
支持私有化部署模式,全面保障数据安全。已累计服务制造、军工、金融等50000+企业客户。
B2C跨境电商知名品牌——朗驰实业
集设计、生产、销售于一体的综合性服装企业,专注女性快时尚B2C跨境电商,目前设有供应链中心、仓储中心、亚马逊运营中心、信息化中心、产品研发中心等20余个部门,引入织信低代码平台个性化定制一套研发、生产、销售全链路的数字化系统,打通服装从设计、生产到销售的各个环节。
全球500强车企巨头——吉利集团
作为一家全球知名的超大型企业,吉利需要大量的技术人员来满足各事业部门的日常数字化需求。在内部强调“降本增效”的大环境下,吉利通过采购“织信低代码平台”,开发周期平均缩短61%,人力投入减少47%,解决了开发需求常年堆积的难题。
医院后勤服务领军者——某管家
国内市场化运作、跨区域经营、集团化管理的大型专业医疗机构后勤服务供应商,全国80多座城市,每天为超过百万的病人和医护人员提供服务,通过织信低代码平台构建线上数字化的方式服务各医院的后勤保障和正常运行,主要为运送条线、保洁条线、秩序条线、工程条线、医废条线等解决工单调度、医辅材料运输、多端协同的效率难题。
中国兵器工业集团——银光化学
国家“一五”期间156个重点项目之一。属于国家高新技术企业,在信息化升级建设中,存在大量“小、散、碎”的信息化需求,需要投入大量人力资源进行开发,通过引入织信低代码平台,解决当下遇到的各类业务难题,提升整体的IT研发效率。
石油领域重点工程单位——川庆钻探
随着国企工规模的不断扩大和内部数字化转型的要求不断提升,公司着眼长远,决定借助织信低代码的各方面能力,从物资储备管理入手,并辐射经营、生产、工程、日常管理等多个板块,为后续内部信息化建设打好基座。
汽车零部件上市企业——川环科技
川环为了有效应对残酷的市场现实,高层一致决定加强公司内部管理,8大部门将全面进行数字化转型,耗时10月,成功上线8套系统,通过织信低代码平台对接现有用友U9ERP,实现各部门的业务线上化,并通过数据治理,实现整个企业从战略到经营管理的分析。
B2C跨境电商知名品牌——朗驰实业
集设计、生产、销售于一体的综合性服装企业,专注女性快时尚B2C跨境电商,目前设有供应链中心、仓储中心、亚马逊运营中心、信息化中心、产品研发中心等20余个部门,引入织信低代码平台个性化定制一套研发、生产、销售全链路的数字化系统,打通服装从设计、生产到销售的各个环节。
全球500强车企巨头——吉利集团
作为一家全球知名的超大型企业,吉利需要大量的技术人员来满足各事业部门的日常数字化需求。在内部强调“降本增效”的大环境下,吉利通过采购“织信低代码平台”,开发周期平均缩短61%,人力投入减少47%,解决了开发需求常年堆积的难题。

各行业用户的共同选择

国防军工
国防军工
央国企
央国企
生产制造
生产制造
生物医疗
生物医疗
科技服务
科技服务
金融证券
金融证券
科研院所
科研院所
物业地产
物业地产
织信适合谁?
如您有以下几种需求,欢迎 填写表单 联系我们
企业员工
《找工具开发功能》
公司老板
《找人定制系统》
软件集成商
《想快速交付项目》
  • 深圳市基石协作科技有限公司
  • 地址:深圳市南山区科发路8号金融基地1栋5F5
  • 手机:181-3882-2579
  • 电话:0755-86660062
  • 邮箱:sales@cornerstone365.cn
  • 微信公众号二维码

© copyright 2019-2026. 织信INFORMAT 深圳市基石协作科技有限公司 版权所有 | 粤ICP备15078182号

前往Gitee仓库
微信公众号二维码
咨询织信数字化顾问获取最新资料
客服咨询热线1
0755-86660062
客服咨询热线2
181-3882-2579
申请预约演示
立即与行业专家交流
