ERP里的数据与车间实际对不上,应该先查哪些环节?

ERP把采购、库存、生产和财务连在一起,本来是为了让各部门看同一套业务记录。可在生产企业,说起“ERP数据与现场对不上”,每个人指的可能不是同一件事。
仓库说某种料还有库存,产线却说已经领走;车间说产品做完了,ERP工单还显示未完工。它们都叫“数据不准”,查法却不一样。
因此,接到这类问题,不宜马上让仓库重盘一遍,更不宜先把ERP里的数量改成现场报的数。先弄清楚双方究竟在比较什么,再顺着这批物料或这张工单走过的路,找到差异第一次出现的地方。
下面以生产企业常见的领料、报工和入库业务为例,讲一套可以用来排查的顺序。不同ERP的单据名称会有差异,但查账与查实物之间的关系大体相通。
计划员在ERP里查到“有库存”,车间说“没料”,听起来像账实不符。可这个库存是整个工厂的合计,还是当前车间能够领用的数量?料在原材料仓、待检区,还是已经发到线边?被别的工单预留的料,也不能当成眼前这张工单随时可领的料。

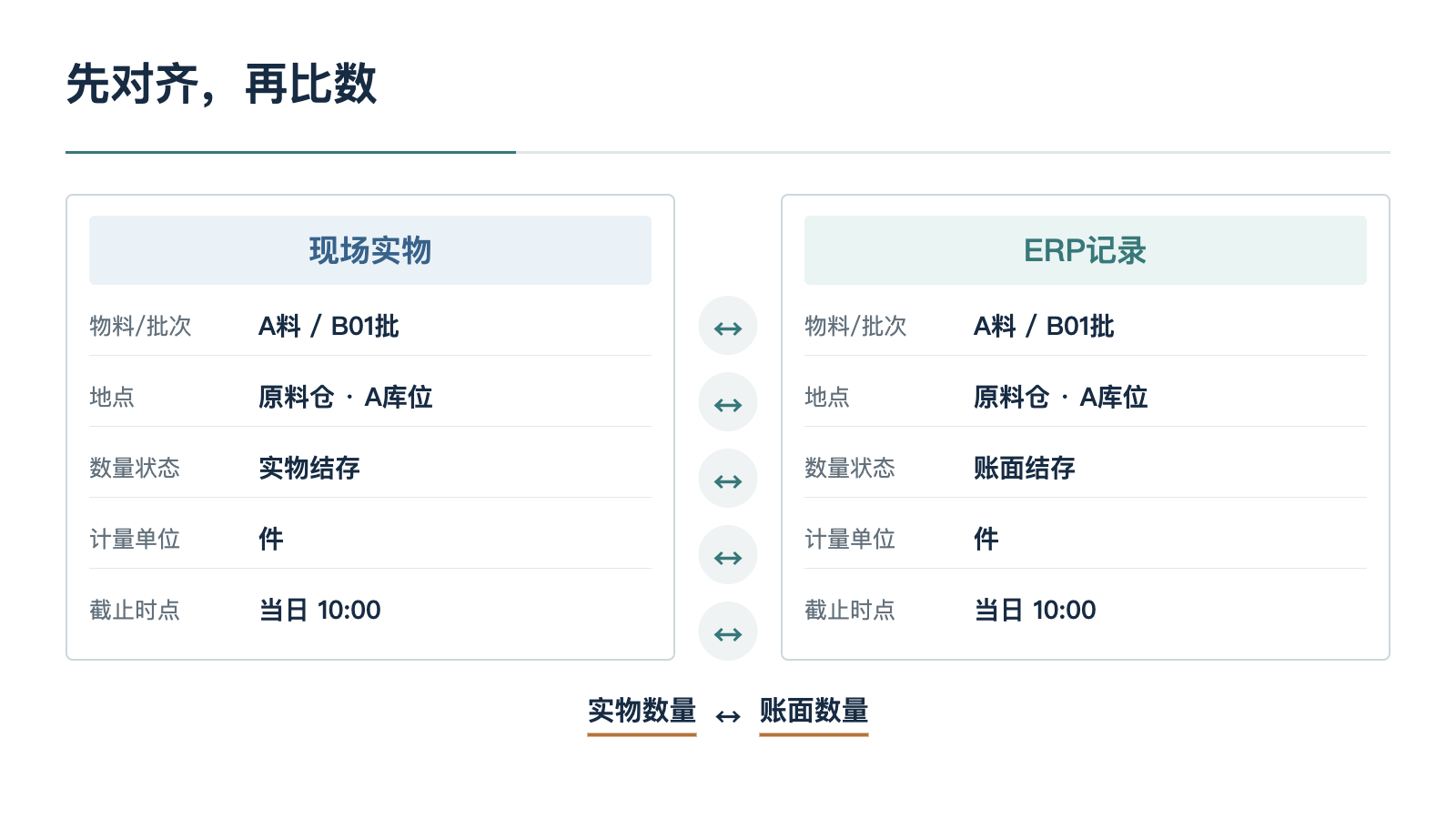

图1:比较口径对齐示意
先把物料编码、规格、批次或序列号、计量单位、仓库和库位对齐。需要看的是库存实物量,还是扣除预留、冻结等限制后的可用量,也要说清楚。采购按箱、库存按件、车间按套使用时,单位换算若没有核对,双方报出的数量看似冲突,实际可能连计量对象都不同。
时间也要对齐。上午盘到的实物数,不能直接与昨晚导出的ERP报表比较。尤其在交接班、月底结账或集中补单时,一两笔领退料就足以让两个时点的结果不同。
工单进度同样如此。车间说“做完”,可能指末道工序已经加工完;ERP的完工数可能要到报工、检验或成品入库后才更新。先问这个字段代表哪个节点,再判断它有没有错。
这一步做完,最好能把问题写成一句具体的话:同一物料、同一批次、同一地点,截至同一时点,现场实物与ERP某项库存数量相差多少。写不出这句话,后面翻再多单据,也容易各查各的。
假如现场确实已经领走一批原料,ERP却仍把它留在原材料仓,就不要从整个月的库存报表里猜原因。找这批料的入库、移库、领料、退料记录,按时间排开,再核对实物交接。最后一笔双方都认可的记录在哪里,下一步就从哪里查。
例如,仓库已经把料交给班组,系统里却只有一张已创建、尚未审核或过账的领料单。这时问题在单据完成环节,不能先记成盘亏。也可能仓库已按单发出,产线实际上没有接收,料仍在交接区。系统动作走在实物前面,处理办法又不同。

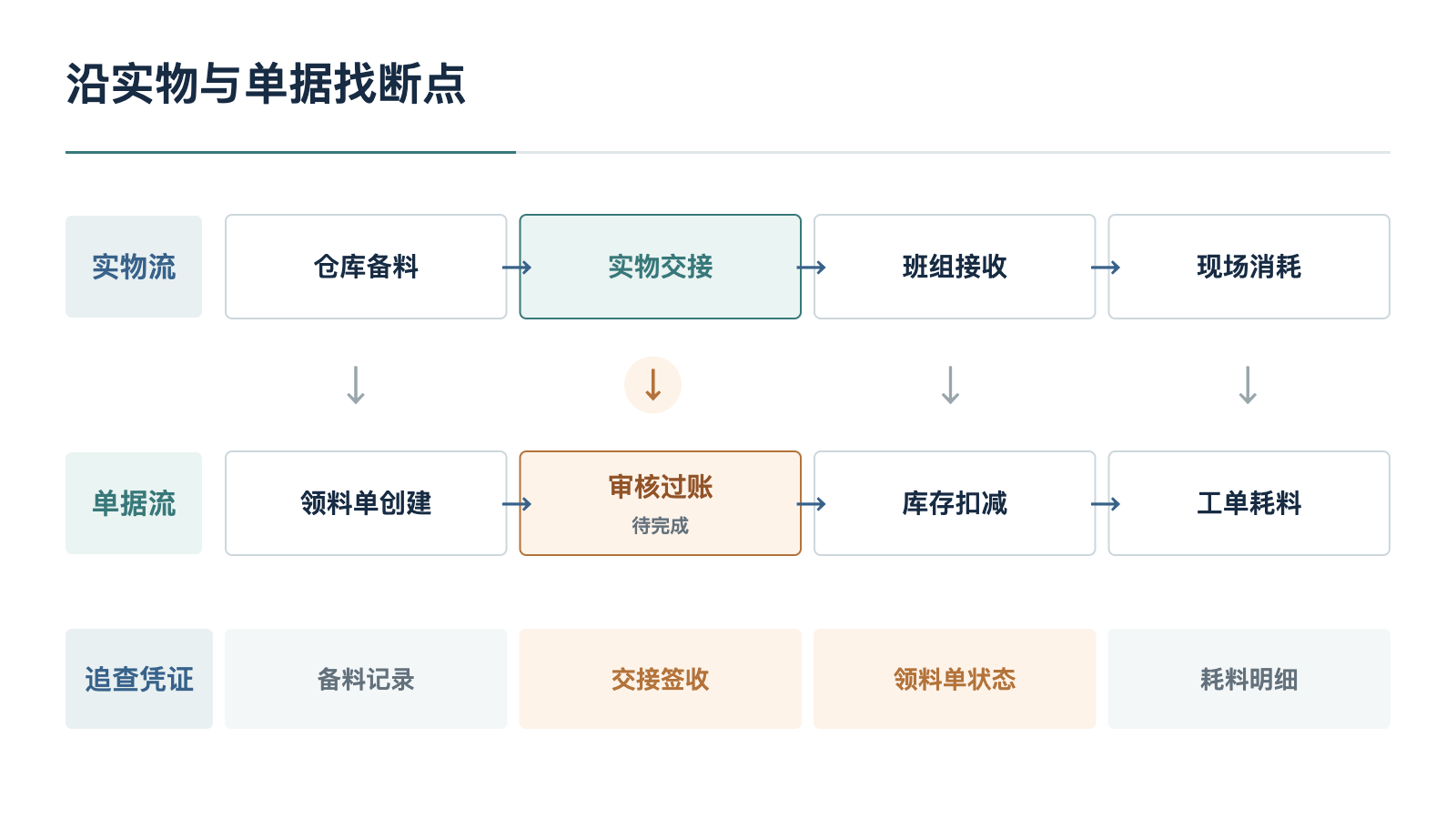

图2:领料业务的实物与单据流转示意
还有一种常见情况:现场用了料,ERP尚未扣减,并不一定是漏记。有些企业按实际领料扣库存,有些企业设置在工序报工或生产完工时按规则倒冲用料。应先看该物料采用哪种消耗方式、触发节点是否发生,再判断是否异常。若系统按BOM自动扣料,现场又单独手工领了一次,还要反过来查有没有重复扣减。
成品一侧也照这个方法查。产品离开设备、质检放行、完工报工、仓库接收、成品入库,是不同的业务动作。现场看见成品放在待检区,ERP没有成品库存,未必是ERP错;若仓库已经签收,入库单却停在未过账状态,就要追这张单为什么没走完。
不要只比报表合计,要找到让数量增减的那张单。一笔单据的来源、状态、操作时间和处理人,通常比一张汇总截图更能说明差异在哪里产生。
如果车间用MES报工、仓库用WMS收发,ERP看到的往往是另一个系统传来的结果。现场屏幕显示“提交成功”,只能说明操作在那个界面完成,不能自动证明ERP也已接收并记账。
这时要拿同一张工单、同一条物料或同一笔入库记录查接口:源系统生成了什么数据,什么时候发送,ERP有没有收到,收到后是成功处理、等待处理,还是因编码、单位、仓库或单据状态不符被拒绝。若失败后人工重传,还应看有没有重复生成业务单据。
接口日志没有,不能靠“两个系统都显示成功”就认定同步无误。至少要找得到两边记录之间的关联编号,并能对上数量和状态。ERP交易明细已经更新、看板仍显示旧数时,则要查报表的筛选条件与刷新时间。反过来,若企业只有一套ERP、车间仍在纸单上记录,也不必把问题硬解释成接口故障;先确认纸单由谁在什么时间录入即可。
这里可以顺手看一眼时间差。系统若按班次集中录入,白天现场数和ERP数短时不同,属于既定流程带来的滞后;若规定当班录入,隔了几天仍未处理,就该查责任与提醒机制。两种情况都叫“不同步”,管理动作却完全不同。
偶发的一笔差异,可以从单据中找到原因。若同类产品、同一道工序反复出现相同方向的偏差,就该往前看规则,而不只是催人补单。
先看工单使用的BOM和工艺版本。设计已经换版,老工单仍按旧BOM领料,是允许旧单继续按原版本执行,还是变更没有传到生产?这需要技术、计划与现场一起确认,不能只在ERP里把当前BOM改掉,再拿新标准去解释历史消耗。
再看计量与用量。物料按公斤采购、按米领用,换算关系可能随规格变化;损耗、边角料、返工与替代料有没有单独记录,也会影响理论用量和实际用量。理论上该用多少,和现场实际发了、退了、消耗了多少,原本就不是同一项数字。
最后看业务规则由谁维护。倒冲时点、超额领料、报废入账、检验未放行能否入库,企业怎样规定,系统怎样配置,现场怎样执行,这三者要能对应。若制度说不允许,系统却让单据通过,补一次数据解决不了下次的差异。
查完后,至少把差异分成四类处理,别统一塞进“盘点调整”。
| 查到的情况 | 下一步先做什么 |
|---|---|
| 比较口径不同 | 统一物料、地点、状态、单位和截止时点,重新出数 |
| 实物已动、单据未完成 | 找到原始交接记录,按权限补办或纠正相应单据 |
| 跨系统传递失败或重复 | 核对源单、接口记录与ERP交易,处理失败项或重复项 |
| 基础规则与现场做法不一致 | 确认适用版本和批准人,调整规则并评估未结工单 |

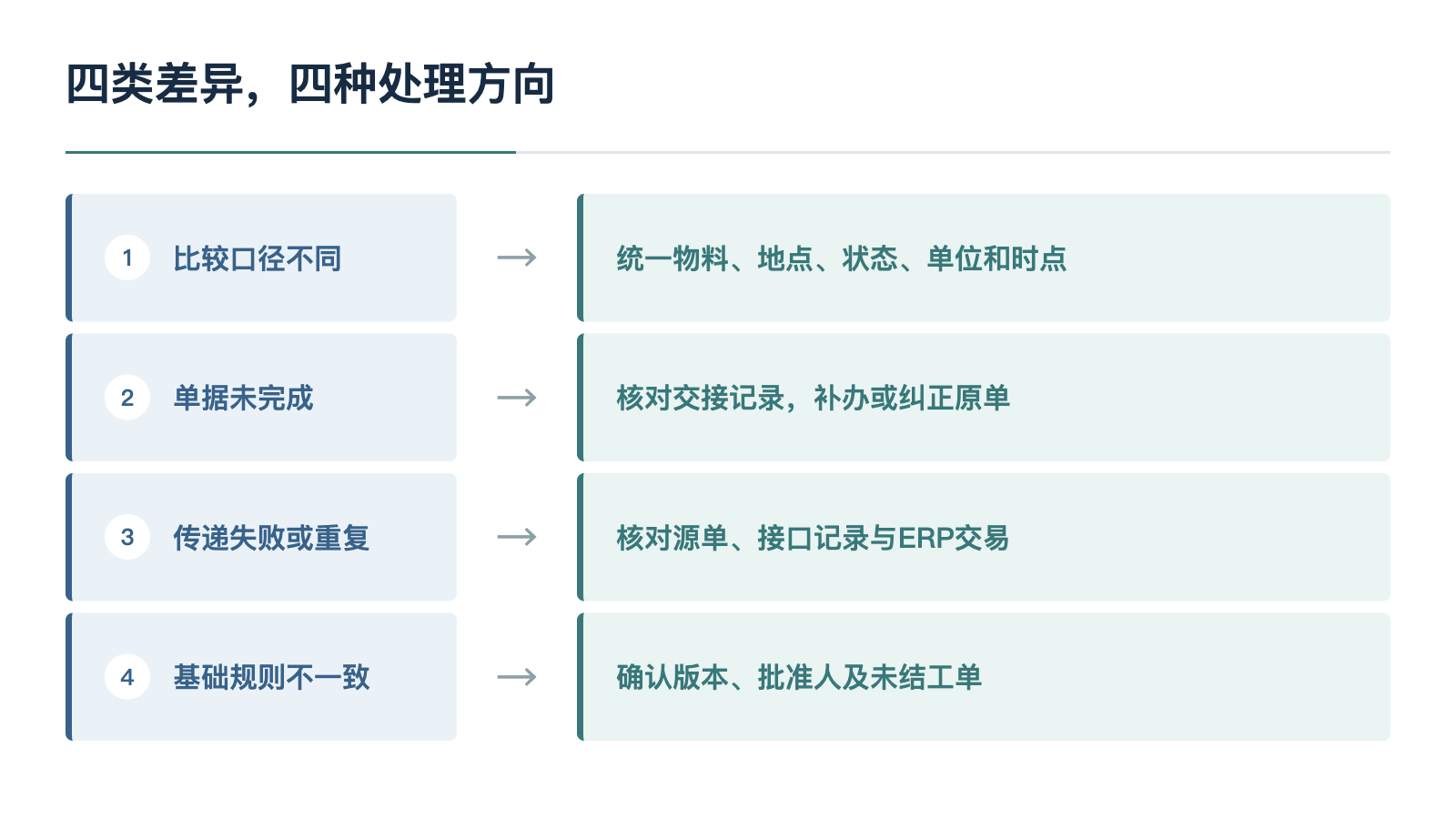

图3:四类差异的处理方向
确实盘出实物差异,也要按企业的盘点和审批制度处理,留下原因及调整记录。库存调平之后,若原来的领料、退料或入库单仍然漏着,下个月可能又会对不上。尤其涉及已经结账的期间,不能为了让当前报表好看,直接覆盖历史记录;应由业务、库存和财务人员按本企业的结账规则确认纠正方式。
如果问题反复出在车间纸单与ERP之间,企业可以先把领退料、报工、检验和入库的记录责任定下来,再决定是否补现场系统。像织信这样的企业级低代码平台,可以用于搭建现场记录与审批应用,按需要衔接已有ERP;但前提仍是先确定单据由谁生成、哪套系统记库存、异常由谁处理。平台能补记录入口,不能替企业替代这些业务决定。
ERP数据与现场对不上,最费时间的往往不是算出差了多少,而是弄清差异从哪一笔业务开始。下次再遇到这句话,可以先拿一个具体物料编码或一张工单,问清口径和时点,找到最后一笔对得上的记录,再顺着下一次实物动作与系统单据往前查。查到这里,该找仓库、车间、系统接口,还是基础资料负责人,通常就有依据了。
版权声明:本文内容由网络用户投稿,版权归原作者所有,本站不拥有其著作权,亦不承担相应法律责任。如果您发现本站中有涉嫌抄袭或描述失实的内容,请联系邮箱:hopper@cornerstone365.cn 处理,核实后本网站将在24小时内删除。
相关文章推荐
以织信ERP举例,织信ERP管理系统是一款集成化的企业资源管理系统,它可以帮助企业实现人、财、物、产、供、销的一体化管理,提高企业运营效率,降低运营成本。
· 采购管理:支持从采购申请、供应商选择、采购订单下达、到货检验到入库的全流程管理。
· 销售管理:实现从客户管理、销售报价、销售订单、发货管理到应收账款的全流程跟踪。
· 库存管理:支持实时库存监控、库存预警、库存盘点和库存调拨等功能。
· 生产管理:支持从生产计划制定、物料需求计划(MRP)生成、生产任务下达、生产过程跟踪到产品入库的全流程管理。
· 财务管理:实现企业财务核算和财务管理的一体化,支持总账管理、应收账款管理、应付账款管理、成本核算、财务报表等功能。
· 人力资源管理:涵盖员工招聘、培训、绩效、薪酬等方面的管理,帮助企业实现人力资源的优化配置和高效管理。
织信ERP管理系统基于低代码平台开发,具有高度的灵活性和可扩展性。企业可以根据自身业务需求,通过拖拽式操作自定义业务流程和表单,快速适应业务变化。系统支持与其他业务系统的集成,如OA、CRM等,实现数据共享和流程协同。
各行业用户的共同选择
