试产现场,最怕听到一句话:

“先做出来再说。”

这句话听起来很务实,实际上经常把问题往后推。

图纸上一个孔位没有基准,现场可以凭经验先加工。

BOM里一个垫片型号写错,仓库可以先找个相近物料代上。

工艺参数还没定,老师傅可以先把温度、压力、转速一点点调出来。

夹具定位不准,钳工可以先垫片、打磨、临时补一个压块。

检验标准不完整,质检可以先按样件和经验判断。

你看,单个动作都能解决。

但这正是试产最容易把人骗住的地方。

一件样品能做出来,不代表这条线能稳定做出来;一个问题能靠人救回来,不代表系统已经具备量产条件。

试产真正要验证的,不是“有没有办法做出合格品”。这个标准太低了。

它要验证的是:设计、物料、工艺、工装、检验这五件事,能不能被普通人员按统一标准重复执行。

这就是很多新产品试产越做越乱的根源。

试产更像量产前的排雷,不是简单把小批量先跑一遍。图纸不清、BOM错误、工艺不稳、夹具不良、检验缺失,看起来是五类问题,本质上是一条链路的五个断点。

图纸不清,后面所有动作都没有准星。

BOM错误,现场拿到的物料从源头就错了。

工艺不稳,首件合格也只能说明当时凑巧合适。

夹具不良,今天能做准,明天换个人、换一批料就会飘。

检验缺失,问题最后只能靠客户、装配现场或售后替你发现。

所以,新产品试产不能只数问题多少。更要看这些问题有没有被关进一套闭环里。

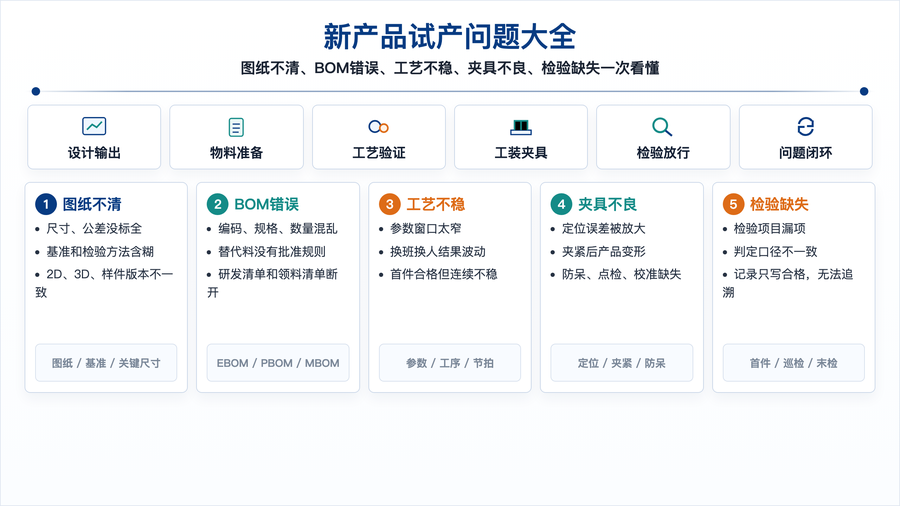

图1:新产品试产五类问题全景图
图1:新产品试产五类问题全景图

一、图纸不清:试产前最容易埋雷的环节

试产现场很多争论,其实不是生产问题,是图纸问题。

操作员拿着图纸问工艺:“这个倒角到底是C0.5还是去毛刺就行?”

检验员问研发:“这个面是装配基准吗?公差按一般公差,还是按关键尺寸控制?”

采购问工程:“图纸写6061-T6,供应商给的是同系列材料,能不能用?”

装配员问现场主管:“3D模型和2D图纸不一致,按哪个来?”

这些问题一出现,现场就会停下来等人拍板。最麻烦的是,有些企业不会真的停。大家先按经验做,先把样件凑出来,等问题露出来再改。

结果是什么?

第一批试产能过,第二批换了班组就过不了。研发说生产理解错了,生产说图纸没写清,质量说检验没有依据,采购说材料要求没锁死。

最后每个人都有道理,每个环节都很委屈。

图纸不清,常见有四类。

1、尺寸标注不完整。

有尺寸,但缺基准。能加工,但不知道从哪里量。试产时最容易出现“每个人量出来都不一样”的情况。

2、公差和关键特性不明确。

有些尺寸对装配影响很大,有些尺寸只是外观或非关键结构。如果图纸没有标出关键特性,现场会把重要尺寸当普通尺寸处理,也可能把普通尺寸当关键尺寸死磕,浪费加工和检验资源。

3、技术要求写得太虚。

“表面光滑”“边缘无毛刺”“配合良好”“不得明显变形”,这些话看似有要求,现场很难执行。什么叫明显?多少毛刺算不合格?配合间隙多少可以接受?没有量化标准,试产现场就会变成口水仗。

4、图纸、3D模型、样件和ECN版本不一致。

这是新产品试产里非常常见的坑。研发改了3D模型,2D图纸没更新;工艺拿的是A版,采购发给供应商的是B版;车间做的是上周打印出来的旧图。等装配不上,大家才开始翻聊天记录。

图纸问题不能靠试产现场临时解释。

试产前至少要留下四个确认结果:

图纸版本一致,2D、3D、样件、ECN对应得上。

关键尺寸和关键特性已经标出来,检验员知道哪些点必须重点测。

公差、材料、热处理、表面处理、包装和技术要求有明确标准。

制造和检验都能执行,不需要每做一步都找研发口头确认。

试产前把这些事做完,不会让进度变慢。它只是把本来会在现场爆出来的问题,提前放到会议桌上解决。

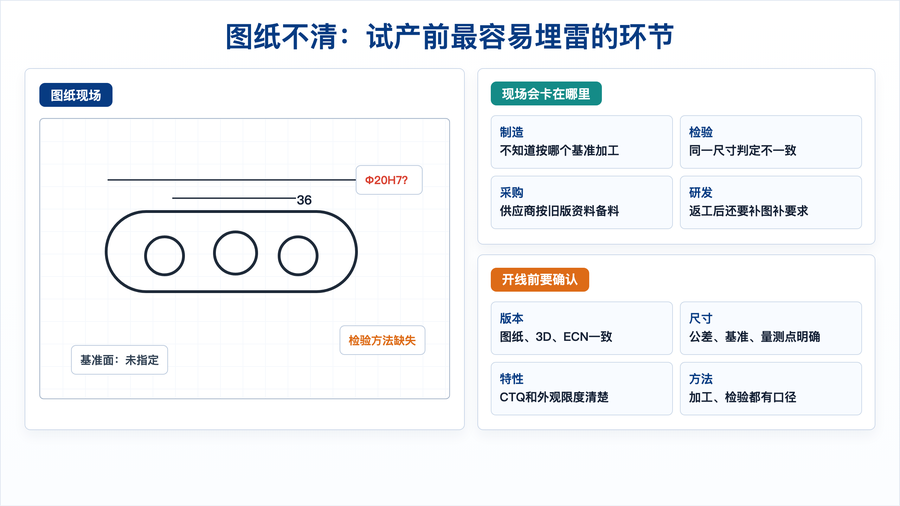

图2:图纸不清的试产前确认重点
图2:图纸不清的试产前确认重点

二、BOM错误:一颗螺丝错了,整条试产线都可能白忙

BOM错误听起来像文员问题,现场感受却很直接。

工单下来了,仓库按BOM备料,车间按料框上线。做到一半发现,螺丝长度短了2毫米,垫片少了一种,线束版本不对,胶水型号和工艺文件写的不一样。

这时车间怎么办?

等,生产停着。

换,风险没人签字。

借,库存账就乱了。

凑,样件可能能出来,问题却被藏起来。

BOM一错,试产验证的就不是产品能力了,验证的是大家的救火能力。

BOM问题常见有五种。

1、物料编码或名称错误。

同一种物料,有的叫M6螺钉,有的叫内六角螺钉,有的叫DIN912,有的叫供应商自定义料号。试产阶段如果编码没有统一,仓库备料和采购下单很容易拿错。

2、规格型号写错。

长度、材质、颜色、版本、容量、电压、表面处理,只要一个字段错,现场就可能装不上、焊不上、测不过。

3、数量关系不对。

样机阶段经常靠工程师手工统计,正式试产时才发现一台产品需要4个垫片,BOM里写了2个;一套包装需要两个标签,BOM里漏了一个。

4、替代料没有规则。

试产最容易出现“先用这个顶一下”。但替代料能不能用,要看尺寸、性能、认证、供应商、成本和质量风险。如果替代规则没有写进BOM或变更记录,下一批生产就不知道该按哪个执行。

5、EBOM、PBOM、MBOM没有打通。

研发BOM解决产品由什么组成,工艺BOM解决怎么制造,制造BOM解决现场怎么领料、装配和报工。很多企业试产乱,并不是完全没有BOM。问题在于,每个部门都有自己的BOM。

研发说“我这里没错”,工艺说“现场不能这么装”,采购说“供应商按你们发的清单供货”,仓库说“系统里就是这个料”。

这就是BOM没有形成同一套版本来源。

试产阶段,BOM要重点确认三件事:

第一,版本冻结。进入试产的BOM必须有明确版本,不能一边生产一边在群里发“以这个为准”。

第二,齐套校验。试产前要按工单数量核对物料、数量、替代料、供应商、到料时间和检验状态。

第三,变更闭环。试产中发现BOM错误,不能只改Excel。要把问题原因、责任人、修改版本、影响范围和重新验证结果记录下来。

BOM管理有一个很朴素的判断:车间能不能只看系统和受控文件,就把该领的料领对。

如果还要靠工艺员在旁边提醒“这个别按BOM领,按我发你的表”,BOM就还没有准备好。

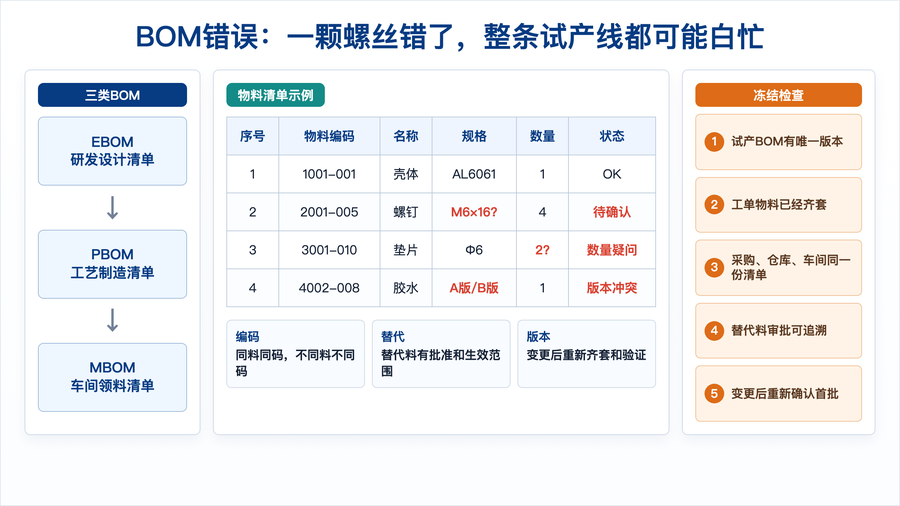

图3:BOM错误常见断点与冻结检查
图3:BOM错误常见断点与冻结检查

三、工艺不稳:首件合格,不等于过程稳定

试产时,工艺最容易给人一种错觉:

首件合格了,说明方法可以。

这句话只对了一半。

首件合格只能说明,在当时那台设备、那批物料、那位操作员、那组参数下,做出了一件合格品。它不能证明换班后还合格,连续做50件还合格,材料批次变化后还合格,设备热起来以后还合格。

工艺不稳,往往不是完全做不出来。更常见的情况是,做得出来,但守不住。

今天温度120度刚好,明天同样120度却偏软。

第一小时尺寸稳定,第三小时开始往上限飘。

老师傅调机一次过,新员工照SOP做就不稳定。

单件加工合格,连续装配后累计误差超了。

这些问题都很典型。

工艺不稳常见有四类。

1、参数窗口太窄。

比如温度、压力、转速、时间、刀补、扭矩、点胶量,只要稍微波动就超差。这样的工艺可以做,但对现场条件太敏感。

2、工序顺序不合理。

先加工哪个面,先压装哪个零件,先固化还是先检测,都会影响结果。试产阶段如果没有验证工序顺序,量产时容易出现返工和重复装夹。

3、设备能力不足。

设备能做出一件合格品,不代表设备能力足够。看设备能力,要看连续生产时的波动、节拍、换型、稳定性和维护状态。

4、SOP写的是结果,不是动作。

有些SOP写“调整至合格”“装配到位”“确认无异常”。这种文件看起来完整,操作员却不知道手该放哪里、力矩是多少、测量点在哪里、异常时找谁。

试产要验证工艺,不能只盯着合格率。还要看过程数据。

关键参数有没有记录?

连续生产时尺寸有没有趋势漂移?

异常品出现在哪个工序?

换人、换班、换设备后结果是否还能保持?

返工返修是不是集中在同一类动作上?

工艺验证的目标,不该停在把一件产品做合格。更要把合格的方法固定下来。

这句话很关键。

如果合格靠的是某个人的经验,量产以后就会变成“这个人请假,良率跟着请假”。

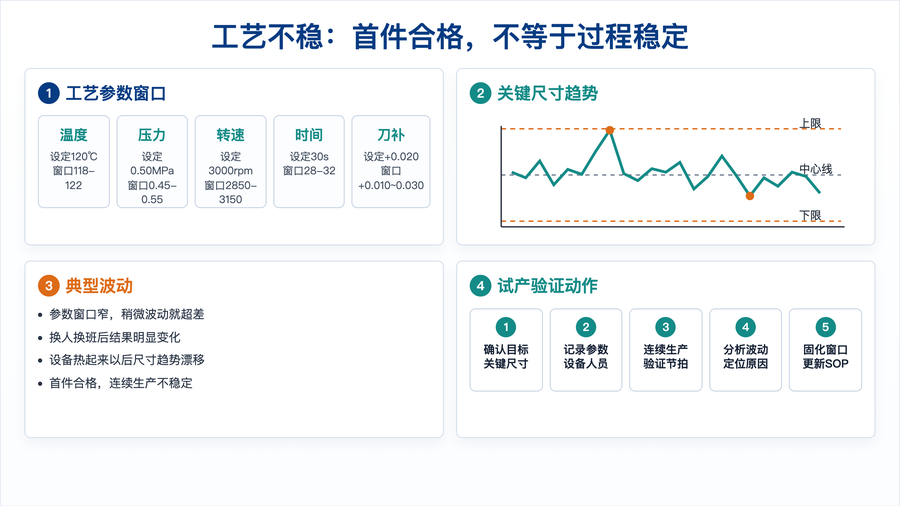

图4:工艺不稳的参数窗口与试产验证
图4:工艺不稳的参数窗口与试产验证

四、夹具不良:夹具不是辅助工具,是稳定性的放大器

很多企业试产时会低估夹具。

样件阶段,工程师手扶一下、垫一下、压一下、目测一下,产品也能装出来。到了试产,开始要求多人、多批次、连续生产,夹具问题就冒出来了。

夹具的价值,不在于让一个高手做得更快。它更重要的作用,是让普通操作员也能做得一致。

夹具不良常见有五种。

1、定位不准。

基准面没有选对,定位销松动,产品放进去有间隙,夹紧后位置变了。试产时最明显的表现,是尺寸散点大,返工集中在同一个方向。

2、夹紧力不稳定。

夹太紧,产品变形;夹太松,加工或装配时位移。尤其是薄壁件、塑胶件、压铸件、焊接件,夹紧力稍微不合适,就会把问题放大。

3、缺少防呆设计。

产品能反着放,零件能漏装,方向能装错,孔位能对错,说明夹具还没有把人的失误挡在前面。

4、操作不顺手。

夹具设计只考虑能不能固定,没有考虑拿取、扫码、放料、清洁、维护、换型和安全。现场操作别扭,节拍一定会受影响。

5、夹具本身没有验收标准。

夹具做出来了,但没有编号、没有校准、没有点检、没有寿命管理。试产时能用,量产几周后磨损了、松动了,没人知道什么时候开始影响质量。

夹具问题有个特点:它会把微小误差放大成批量波动。

图纸公差边缘、工艺参数边缘、物料批次波动,如果再叠加夹具定位不准,原本只是偶发问题,就可能变成整批返工。

所以,试产阶段夹具至少要验四件事:

定位基准是否与图纸和工艺一致。

夹紧后产品是否变形,重复装夹是否稳定。

操作动作是否顺手,节拍是否能满足试产目标。

夹具编号、点检、校准、维修和变更记录是否建立。

夹具合格,不是“能把产品夹住”。它要证明:不同人、不同批次、不同时间放进去,出来的结果仍然稳定。

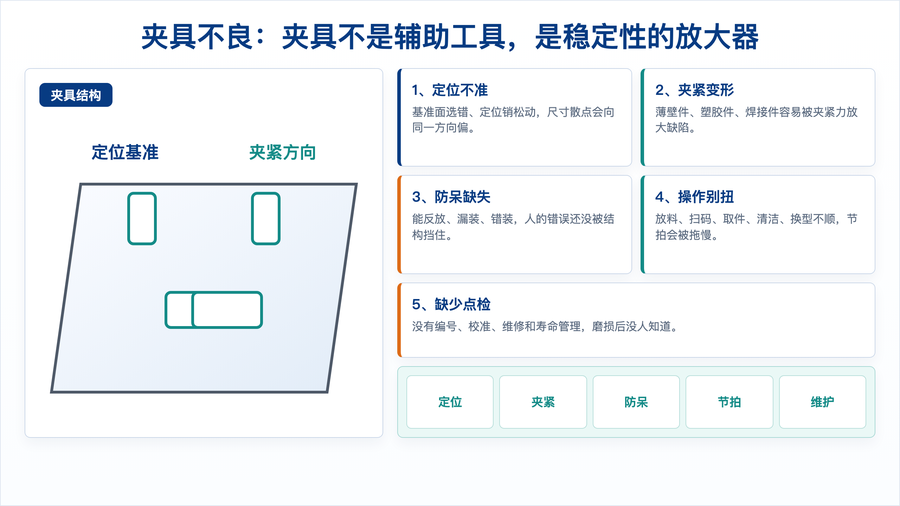

图5:夹具不良的五类现场表现
图5:夹具不良的五类现场表现

五、检验缺失:没有检验标准,试产问题就会流到下一站

试产最后一道关,经常是检验。

但检验如果只是“按图检查”,其实远远不够。

图纸告诉你产品要求,检验还要告诉你怎么判定。测哪里,用什么工具,抽多少,什么时候测,谁复核,记录保存在哪里,异常怎么处理,这些都要清楚。

检验缺失常见有五类。

1、检验项目不完整。

尺寸测了,外观没测;功能测了,包装没测;装配间隙测了,关键扭矩没测。试产产品一旦进入客户样机或小批交付,缺失项目就会变成外部问题。

2、检验方法不明确。

同一个尺寸,卡尺量、投影仪量、三坐标量,结果可能不同。测量位置、基准、夹持方式、环境条件不清楚,检验结果就会打架。

3、检具和量具没有确认。

量具精度不够、检具未校准、检具设计和图纸基准不一致,都会让检验结果失真。现场最怕出现这种情况:产品可能没问题,检验方法先出了问题。

4、首件、巡检、末件没有分层。

首件解决开线是否正确,巡检解决过程是否漂移,末件解决收尾是否受设备磨损、人员疲劳或物料变化影响。三者混在一起,检验就会变成事后补记录。

5、记录不完整,无法追溯。

试产中发现不良,如果只在纸上写“已处理”,后面根本分析不了。是哪一批物料、哪台设备、哪个班组、哪个工艺参数、哪个夹具、哪个检验员判定,必须能追到。

检验的价值不是把坏品挑出来。

更重要的是,它要帮企业看清问题从哪里来。

如果检验只能告诉你“不合格”,不能告诉你不合格和图纸、BOM、工艺、夹具、人员、设备之间的关系,那它只是最后一道拦截网,还不是改进系统。

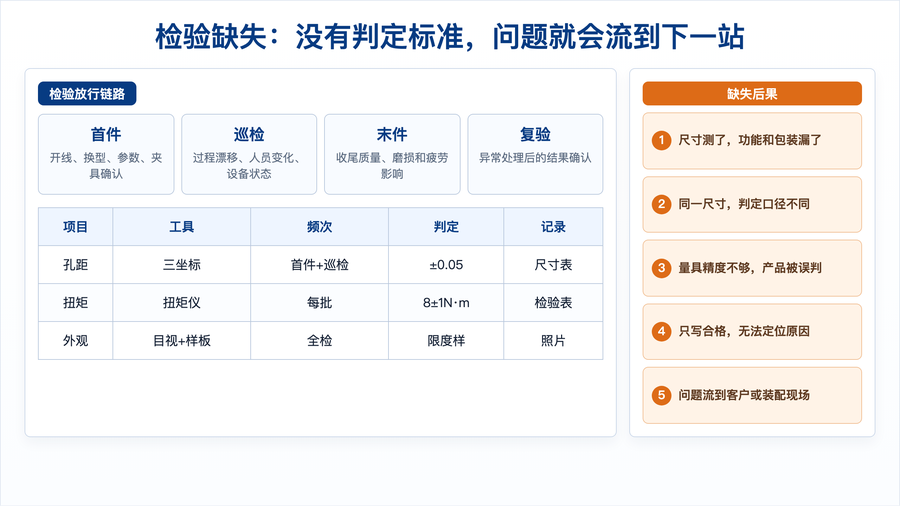

图6:检验缺失的放行与追溯检查
图6:检验缺失的放行与追溯检查

六、试产问题要闭环,不能只开会复盘

试产结束后,很多企业会开复盘会。

会议纪要写得很完整:图纸问题若干项,BOM问题若干项,工艺问题若干项,夹具问题若干项,检验问题若干项。

听起来已经总结了。

但过两周再看,问题可能还在那里。

研发改了图纸,工艺文件没改。

BOM改了物料,仓库还按旧编码备料。

工艺参数调了,SOP没有更新。

夹具加了定位销,检具没有同步改。

检验标准补了项目,质检记录表还是旧版。

这就叫“问题有记录,没有闭环”。

试产问题闭环,至少要关住六件事。

第一,问题来源。来自图纸、BOM、工艺、夹具、检验、供应商、设备,还是人员操作。

第二,影响范围。影响哪一版图纸、哪一批物料、哪张工单、哪道工序、哪类产品。

第三,责任人。谁判断原因,谁制定措施,谁修改文件,谁验证结果。

第四,文件变更。图纸、BOM、工艺路线、SOP、检验规范、夹具图纸、检具标准有没有同步更新。

第五,复验结果。措施做完后,下一批试产是否通过,关键尺寸和不良项是否真的改善。

第六,量产准入。没有完成闭环的问题,能不能进入量产?如果允许带条件量产,条件是什么,风险谁批准。

试产最怕的不是问题多。

新产品第一次试产,问题多很正常。问题少,反而要小心是不是现场没有暴露出来。

真正危险的是,同一个问题换个名字反复出现。

第一次叫“图纸表达不清”,第二次叫“工艺理解偏差”,第三次叫“操作员未按要求执行”。名字变了,根因没动。

这说明企业不缺复盘会,缺的是一套能把试产问题关掉的机制。

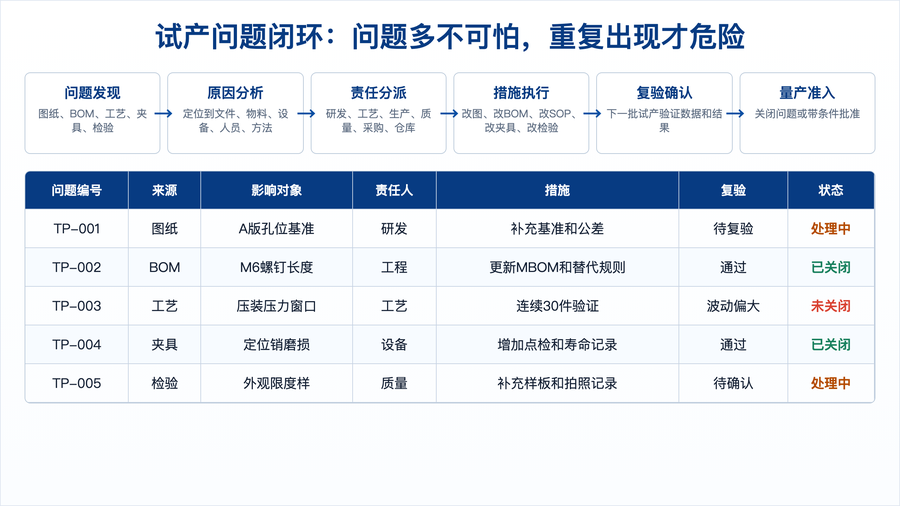

图7:试产问题闭环台账
图7:试产问题闭环台账

七、把试产管起来,靠Excel很容易漏

很多企业试产阶段还在用Excel、微信群、邮件和会议纪要。

不是不能用。

刚开始项目少、产品简单、人员固定时,这些方式确实够快。

但新产品一多,问题就来了。

图纸版本在设计部,BOM在ERP或Excel,工艺参数在工艺员电脑里,夹具点检在纸质表上,检验记录在质量部,试产问题在会议纪要里。每个部门都有记录,但没有一条线把它们串起来。

老板问:“这个产品能不能转量产?”

项目经理要去问研发、工艺、生产、质量、采购、仓库。每个人都说自己这边差不多了,但真正要出量产批准时,又发现三个问题没有关闭,两个文件没更新,一个检具还没校准。

这不是员工不努力,是管理对象太分散。

试产管理至少要有一张可追溯的主线:

产品版本,关联图纸、BOM、工艺路线和检验规范。

试产批次,关联工单、物料批次、设备、人员、夹具和检具。

问题台账,关联原因、措施、责任人、截止时间、复验结果和关闭状态。

量产准入,关联未关闭风险、批准人、条件和后续跟踪。

这条线一旦建起来,试产就不再是“大家努力把样品做出来”,而是“所有量产条件逐项被验证”。

这也是织信Informat这类企业级AI智能开发平台可以发挥作用的地方。

如果企业已有ERP、MES、PLM、WMS、QMS等系统,试产阶段往往还会留下很多非标流程和跨部门协同空白。比如试产问题闭环、工艺参数确认、夹具验收、检验规范补充、试产转量产评审。用织信这类平台,可以围绕产品版本、试产批次、问题台账、流程审批、权限、报表和接口做出一套轻量但可追溯的试产管理应用,让研发、工艺、生产、质量、采购、仓库在同一条业务线上协作。

最后,合理有效地运用AI开发工具,不仅可以让公司业务更高效地运行,也能更好支撑团队目标达成。尤其是有特定需求、标准系统无法完全满足、需要定制化建设的企业,可以关注企业级AI智能开发平台织信Informat。它是一款面向企业信息化建设的AI开发底座,基于数据模型优先的设计理念,提供大量标准化组件,帮助企业构建高度复杂的核心数字化系统,覆盖ERP、MES、PLM、SCM、SRM、WMS、CRM、项目管理等多个应用场景,助力企业落地国产化、信息化和数字化转型战略目标。

八、最后说一句

试产不是为了证明团队很厉害,能把样品做出来。

试产是为了证明:离开少数人的经验以后,这个产品还能不能按统一文件、统一物料、统一工艺、统一夹具、统一检验标准稳定做出来。

做出一件合格品,是结果。

能把合格的方法留下来,才是量产条件。

所以,下次试产会上,如果有人说“先做出来再说”,可以多追一句:

做出来以后,图纸改了吗?BOM锁了吗?工艺窗口定了吗?夹具验收了吗?检验标准补了吗?问题闭环了吗?

这六个问题答得上来,新产品才有资格往量产走。

答不上来,试产只是把未来的返工提前演了一遍。

作者提示:本文为制造业试产管理经验整理,参考APQP、PPAP、ISO9001质量管理体系中关于策划、变更、验证和记录的通用思想,并结合企业信息化落地场景展开。个人观点,仅供参考。

最近更新

新产品试产问题大全:图纸不清、BOM错误、工艺不稳、夹具不良、检验缺失一次看懂
09-04 17:52
EBOM、PBOM、MBOM到底有什么区别?研发、工艺、生产别再混着用了!
08-21 17:51
车间管理生产制造的系统有哪些?
07-07 17:48
ERP系统如何进行生产制造管理?
06-30 15:48
MES系统,工业制造数字化解决方案
06-29 17:53
MES生产管理系统和ERP系统二者有何区别?优缺点是什么?
06-24 10:59
升级企业生产管理系统,有哪些好用的平台?
06-23 15:29
什么是精益生产?精益生产管理工具有哪些?
04-02 11:09
如何知道一款生产管理系统究竟适不适合自己企业?
02-23 08:00
为什么选择织信?
织信AI低代码开发底座,赋能企业快速构建复杂业务系统,驱动业务与IT高效创新
AI驱动开发
通过自然语言交互完成数据建模与逻辑编排,非技术人员也能快速上手,开发周期从数月压缩至数周。
高性能数据支持
提供上亿级数据承载能力与分布式集群部署,支持海量业务数据的高并发处理。
企业级场景覆盖
支持ERP、MES、CRM、SRM、WMS等核心系统搭建,无缝集成钉钉、企微、飞书及各类异构系统。
专业服务保障
支持私有化部署模式,全面保障数据安全。已累计服务制造、军工、金融等50000+企业客户。
B2C跨境电商知名品牌——朗驰实业
集设计、生产、销售于一体的综合性服装企业,专注女性快时尚B2C跨境电商,目前设有供应链中心、仓储中心、亚马逊运营中心、信息化中心、产品研发中心等20余个部门,引入织信低代码平台个性化定制一套研发、生产、销售全链路的数字化系统,打通服装从设计、生产到销售的各个环节。
全球500强车企巨头——吉利集团
作为一家全球知名的超大型企业,吉利需要大量的技术人员来满足各事业部门的日常数字化需求。在内部强调“降本增效”的大环境下,吉利通过采购“织信低代码平台”,开发周期平均缩短61%,人力投入减少47%,解决了开发需求常年堆积的难题。
医院后勤服务领军者——某管家
国内市场化运作、跨区域经营、集团化管理的大型专业医疗机构后勤服务供应商,全国80多座城市,每天为超过百万的病人和医护人员提供服务,通过织信低代码平台构建线上数字化的方式服务各医院的后勤保障和正常运行,主要为运送条线、保洁条线、秩序条线、工程条线、医废条线等解决工单调度、医辅材料运输、多端协同的效率难题。
中国兵器工业集团——银光化学
国家“一五”期间156个重点项目之一。属于国家高新技术企业,在信息化升级建设中,存在大量“小、散、碎”的信息化需求,需要投入大量人力资源进行开发,通过引入织信低代码平台,解决当下遇到的各类业务难题,提升整体的IT研发效率。
石油领域重点工程单位——川庆钻探
随着国企工规模的不断扩大和内部数字化转型的要求不断提升,公司着眼长远,决定借助织信低代码的各方面能力,从物资储备管理入手,并辐射经营、生产、工程、日常管理等多个板块,为后续内部信息化建设打好基座。
汽车零部件上市企业——川环科技
川环为了有效应对残酷的市场现实,高层一致决定加强公司内部管理,8大部门将全面进行数字化转型,耗时10月,成功上线8套系统,通过织信低代码平台对接现有用友U9ERP,实现各部门的业务线上化,并通过数据治理,实现整个企业从战略到经营管理的分析。
B2C跨境电商知名品牌——朗驰实业
集设计、生产、销售于一体的综合性服装企业,专注女性快时尚B2C跨境电商,目前设有供应链中心、仓储中心、亚马逊运营中心、信息化中心、产品研发中心等20余个部门,引入织信低代码平台个性化定制一套研发、生产、销售全链路的数字化系统,打通服装从设计、生产到销售的各个环节。
全球500强车企巨头——吉利集团
作为一家全球知名的超大型企业,吉利需要大量的技术人员来满足各事业部门的日常数字化需求。在内部强调“降本增效”的大环境下,吉利通过采购“织信低代码平台”,开发周期平均缩短61%,人力投入减少47%,解决了开发需求常年堆积的难题。

各行业用户的共同选择

国防军工
国防军工
央国企
央国企
生产制造
生产制造
生物医疗
生物医疗
科技服务
科技服务
金融证券
金融证券
科研院所
科研院所
物业地产
物业地产
织信适合谁?
如您有以下几种需求,欢迎 填写表单 联系我们
企业员工
《找工具开发功能》
公司老板
《找人定制系统》
软件集成商
《想快速交付项目》
  • 深圳市基石协作科技有限公司
  • 地址:深圳市南山区科发路8号金融基地1栋5F5
  • 手机:137-1379-6908
  • 电话:0755-86660062
  • 邮箱:sales@cornerstone365.cn
  • 微信公众号二维码

© copyright 2019-2026. 织信INFORMAT 深圳市基石协作科技有限公司 版权所有 | 粤ICP备15078182号

前往Gitee仓库
微信公众号二维码
咨询织信数字化顾问获取最新资料
客服咨询热线1
0755-86660062
客服咨询热线2
137-1379-6908
申请预约演示
立即与行业专家交流
