为什么流程再造要先于信息化?

很多企业上系统,第一句话往往是:
我们要把现在的流程搬到线上。
听起来很合理。
原来纸上签字,现在系统审批。原来Excel登记,现在表单录入。原来微信群通知,现在消息推送。工作都进了系统,效率应该就会提高。
可真正上线以后,问题经常不是这样发展的。
销售说审批变慢了。以前找领导说一声,当天就能给客户报价。现在每一步都要等系统节点,客户等不及。
采购说系统太死了。供应商临时换了交期,系统里的采购单、到货计划、质检通知和付款计划都要跟着改,改一处漏一处。
仓库说数据越来越乱。系统里有库存,现场找不到货;现场有货,系统里没有账;有些料已经被生产占用,销售还看成可发库存。
财务说风险更大了。以前虽然靠人工核对,但至少知道找谁问。现在单据都在系统里流转,可价格为什么这样批、账期为什么这样放、谁承担责任,系统里反而说不清。
这时候,企业很容易得出一个结论:
系统不好用。
但很多时候,系统只是把原来的问题照了出来。
流程没有理顺,信息化越快,问题暴露得越快。流程责任没定清楚,系统就会把责任不清固定下来。数据口径没统一,系统就会让不同部门用不同口径互相打架。异常处理没设计好,系统就会逼员工回到线下沟通,再回线上补单。
所以,为什么流程再造要先于信息化?
因为信息化不能只理解成把线下动作搬到线上。
信息化是把一家企业的业务规则、责任边界和数据流转,写进系统里。
写进去之前,必须先想清楚。
很多企业以为,上系统就是提效。
其实要看上的是什么。
如果企业把一条本来就绕、慢、乱的流程搬进系统里,效率未必提高,麻烦倒是会变得更硬。
比如费用报销。
线下报销时,员工先找部门负责人签字,再找财务审核,再找老板审批。中间缺一张发票,财务打电话让员工补。金额有争议,部门负责人和财务私下沟通一下。流程不标准,但靠人来回补,也能走完。
到了系统里,如果流程还是照搬:
员工提交报销单,部门负责人审批,财务审核,老板审批。
表面看,流程线上化了。
但问题来了。
哪些费用必须提前申请?哪些费用可以事后补报?超过预算谁先审核?发票不合规是退回员工,还是先转给部门负责人确认?项目费用到底算部门成本,还是算项目成本?
这些规则如果没提前定清楚,系统只能把问题抛给下一个节点。
员工不知道为什么被退回。部门负责人不知道该不该批。财务反复打回单据。老板看到一堆审批,最后还是要问一句:这笔钱到底该不该花?
这就不是信息化的问题。
是流程设计的问题。
更麻烦的是,线下流程乱的时候,人还能临时协调。系统上线以后,每个节点、字段、权限、状态都会变成硬规则。旧流程里的模糊地带,一旦被系统固化,就会变成新的卡点。

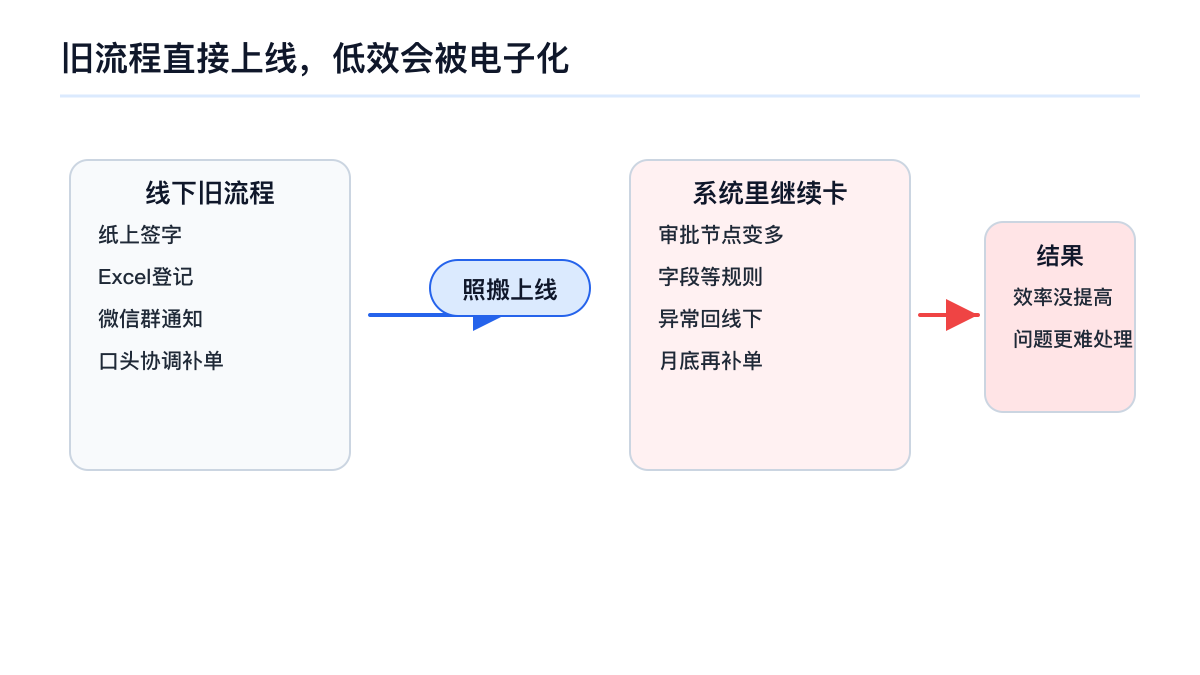

所以,流程不改就上系统,经常提不高效率,只是把低效流程电子化了。
以前是人等人。
现在是人等系统、系统等字段、字段等规则、规则等领导拍板。

很多人一听流程再造,会以为是画流程图。
把原来的五步变成三步,把审批节点少放两个,把表单字段删掉一些。
这些当然也重要,但还不是最关键的。
流程再造真正要解决的,是三个问题:
这件事谁负责?
用什么口径判断?
出了异常怎么办?
比如客户赊销。
销售希望账期长一点,这样客户容易下单。财务希望账期短一点,这样回款风险小。老板希望既能拿订单,又别把坏账风险放大。
如果流程没有再造,系统里可能只是加一个“赊销审批”。
销售填客户、金额、账期,提交给领导审批。领导同意,订单继续走。
看起来流程很完整。
但真正的关键没解决。
客户信用额度谁维护?历史逾期记录谁负责更新?超过额度能不能下单?能下单的话,是限制发货,还是限制开票?特批之后,责任在销售、财务还是审批人?
这些问题不说清楚,系统里那个“同意”按钮就很危险。
因为它只记录了一个结果,没有记录判断依据。

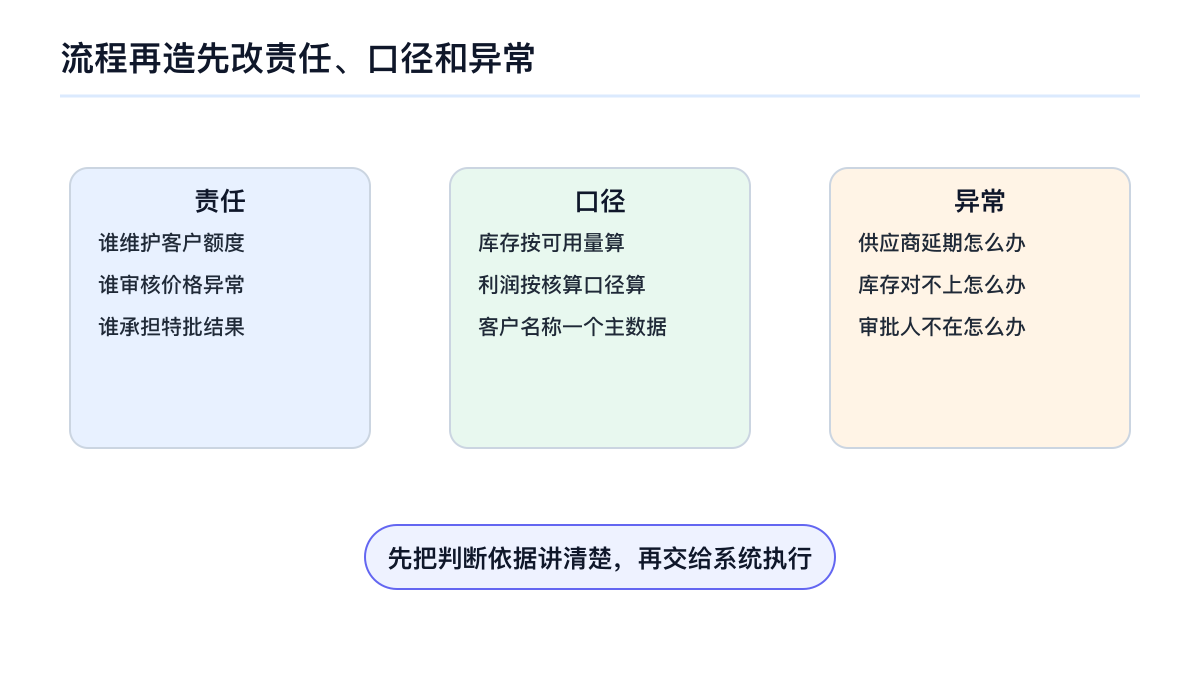

流程再造要做的,是把“人靠经验判断”的地方,拆成企业能管理的规则。
客户有信用等级。
不同等级对应不同账期。
超过授信额度,系统自动提示风险。
历史逾期超过一定天数,订单可以提交,但不能直接发货。
确实要特批,必须填写原因,并把特批记录留给财务和管理层后续复盘。
这样一来,信息化才有东西可以承载。
系统不能只帮人走审批,还要在每一步把规则、证据和责任留下来。
这就是流程再造和流程电子化最大的区别。
电子化,是把原来的动作搬到系统里。
再造,是把原来靠人补、靠人猜、靠人协调的地方,重新拆清楚,再交给系统执行。

企业里很多问题,在线下看起来还过得去。
因为大家会补。
销售说客户急着要货,先让仓库帮忙发一下。仓库说系统单据还没来,但熟人打了招呼,先发。财务说发货可以,但回款风险要销售自己盯。生产说临时插单可以,但原来的计划要往后排。
一单两单,靠沟通能解决。
时间久了,企业就形成一套系统外的工作方法。
微信群里确认价格。
Excel里维护库存。
电话里改交期。
口头上安排插单。
月底再补单、补账、补说明。
只要业务量不大,老板还能接受。因为问题虽然多,但大家都在努力把事情往前推。
可一旦信息化上线,这些系统外动作就会集中暴露。
销售订单进系统以后,要影响库存、生产、采购、发货和回款。
如果销售承诺交期时没看到真实产能,生产就会被动。
如果采购到货计划没有和生产排程联动,车间就会等料。
如果仓库没有按批次、库位、占用状态管理,系统库存就会和现场库存不一致。
如果财务的付款条件没有和采购合同、到货质检、发票匹配起来,付款就会靠人工核对。
这时候,每个部门都会觉得自己没错。
销售说,我只是接了客户订单。
生产说,我按工单排产。
仓库说,我按系统库存发料。
财务说,我按单据付款。
每个人都按自己的流程做事,但整条业务链路还是跑不顺。
原因在于,信息化要求企业按一条完整链路协同,而很多企业原来的流程,是按部门各自方便来设计的。
流程再造要先做,就是要把部门视角改成业务链路视角。

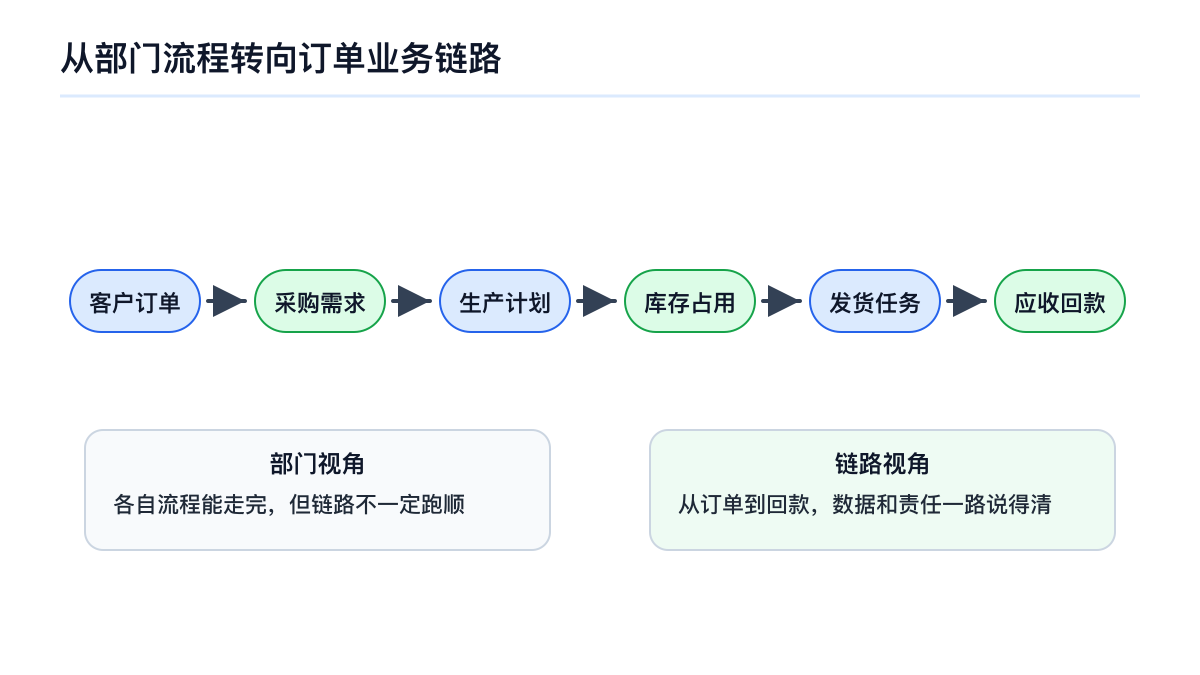

不要让销售流程、采购流程、仓库流程、财务流程各画各的。更好的做法,是从一张订单开始,看它怎么变成采购需求、生产计划、库存占用、发货任务、应收账款和利润结果。
只有这条链路想清楚,系统才知道该怎么连。
否则,系统接口再多,数据还是会断在部门边界上。

很多企业不愿意谈流程再造,是因为这四个字听起来很重。
好像一谈再造,就要大动干戈,组织重组,岗位调整,所有流程全部推倒重来。
其实不一定。

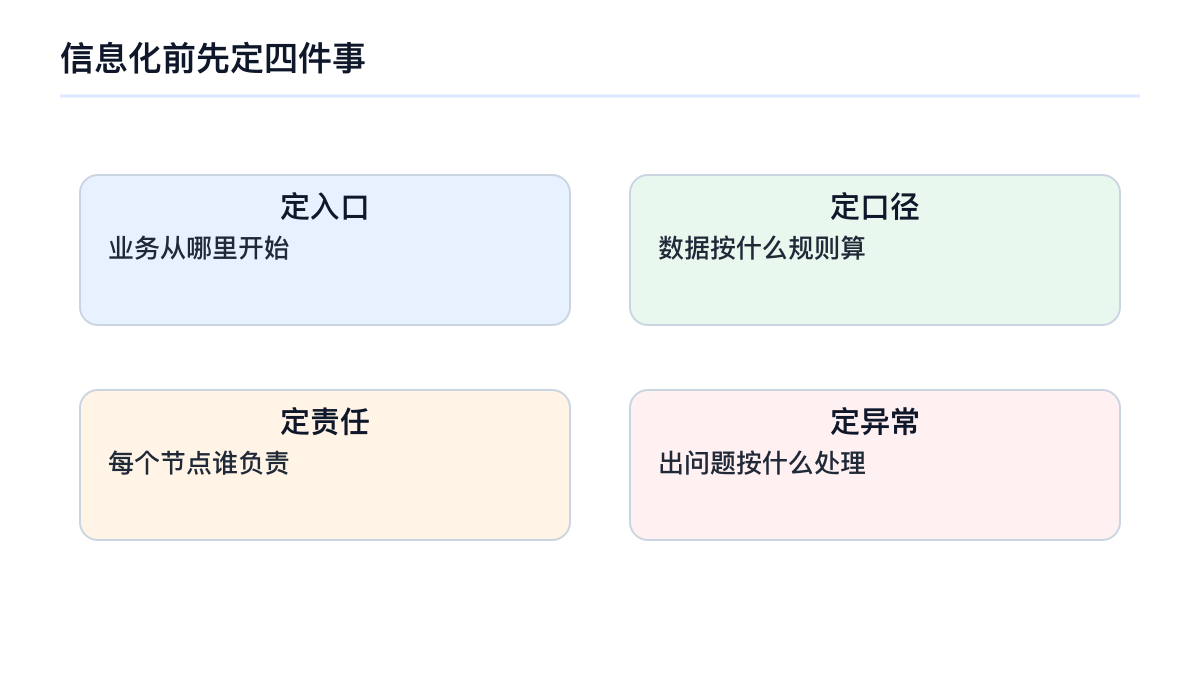

对大多数企业来说,信息化前的流程再造,最重要的是先把四件事定下来。
第一,定入口。
一件业务从哪里开始,必须说清楚。
客户需求是从CRM进入,还是从销售订单进入?采购需求是从MRP计算出来,还是人工申请出来?生产任务是从销售订单驱动,还是从备货计划驱动?
入口不清,后面就会出现多个源头。
同一件事,销售建一条,计划建一条,采购再建一条。系统里看起来单据很多,真正能作为依据的却不知道是哪一条。
第二,定口径。
同一个数据,企业只能有一个主口径。
客户名称谁维护?物料编码谁确认?库存数量按账面库存、可用库存,还是扣掉已占用库存?订单利润按销售毛利算,还是按财务核算口径算?
口径不统一,系统越上线,争议越多。
因为系统不会自动判断谁说得对,它只会按照录进去的规则运行。
第三,定责任。
每个节点都要知道谁负责结果。
采购价格异常谁审核?交期延误谁预警?质检不合格谁决定退货还是让步接收?客户超账期谁有权特批?
责任不清,流程就会在系统里空转。
看起来节点很多,实际每个人都在等别人拍板。
第四,定异常。
企业流程不怕正常情况,怕的是异常情况。
供应商延期怎么办?客户临时改交期怎么办?生产报废超标怎么办?库存账实不一致怎么办?审批人出差怎么办?
如果异常处理没设计,系统上线后员工一定会绕开系统。
因为业务不能停。
他们会先在线下把事办了,再回系统补记录。补得越多,系统就越不像真实业务。
所以,流程再造不是把企业变复杂。
恰恰相反,它是在信息化之前,把入口、口径、责任和异常先讲清楚。
这四件事清楚了,系统建设才不会一边做一边返工。

企业上系统时,最常听到的一句话是:
我们现在就是这么干的,系统能不能按这个做?
这句话要小心。
有些现有做法,是业务经验,应该保留。
比如老客户的信用判断、特殊物料的替代规则、关键供应商的交期习惯、车间对瓶颈设备的排产经验。这些东西来自长期经营,不能简单删掉。
但也有很多现有做法,只是旧习惯。
比如所有事情都找老板批。
比如价格特批没有记录原因。
比如采购比价只存在个人聊天记录里。
比如仓库调拨不及时录单。
比如生产变更先干了再说,系统后面补。
这些习惯如果被系统保护起来,信息化反而会失去价值。
系统最应该固化的,是企业想要长期坚持的规则。
哪些规则可以自动判断,交给系统。
哪些情况需要人工审批,留下依据。
哪些异常必须预警,提前暴露。
哪些动作不能跳过,用权限和流程控制住。
哪些数据必须回到主系统,不能散在个人表格里。
这才是信息化的价值。
它要做的,是让企业把更好的管理方式稳定下来,而不是把旧办法搬到线上继续跑。
所以,流程再造和信息化的关系,不是一前一后各干各的。

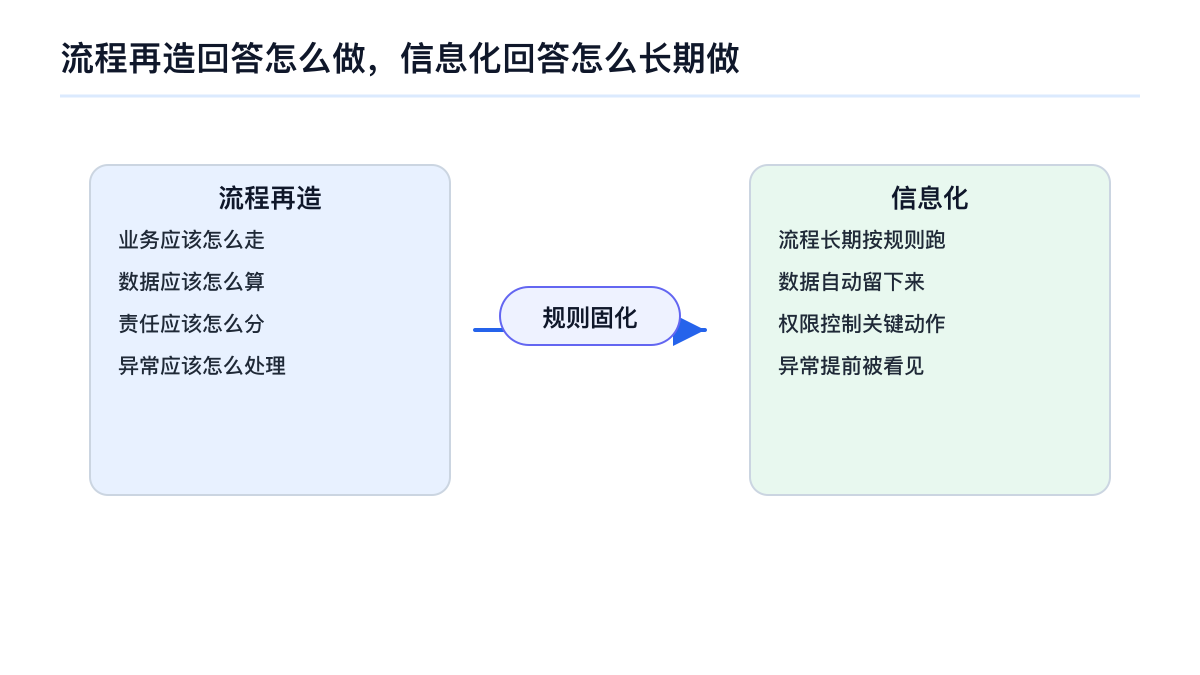

流程再造负责回答:这件事应该怎么做。
信息化负责回答:怎样让它长期按这个方式做。
前一个问题没答清楚,后一个问题一定会反复返工。

可以看几个信号。
第一,系统外表格越来越多。
如果企业已经有ERP、CRM、MES、WMS,但部门还在大量维护Excel,那通常说明系统没有覆盖真实流程,或者流程里的关键判断没有进系统。
第二,同一件事多个部门都有一套说法。
销售看的是客户承诺交期,生产看的是计划完工日期,仓库看的是可发库存,财务看的是回款风险。大家说的都对,但拼不到一张图里。
这时候先买新系统,解决不了口径问题。
第三,审批很多,责任很少。
一张单据走了七八个节点,每个人都点了同意,但出问题后没人能说清谁做过判断。
这说明审批流程记录了动作,没有记录责任。
第四,异常总靠人盯。
库存不足靠计划员发现,客户逾期靠财务提醒,供应商延期靠采购催,质量异常靠车间喊。
如果所有异常都靠人盯,系统只是事后登记工具。
第五,老板越来越依赖会议。
订单能不能交,要开会。
库存准不准,要开会。
项目赚不赚钱,要开会。
客户能不能继续赊销,也要开会。
会议本身不是问题。问题是,如果每个关键判断都要靠会议把数据重新拼一遍,说明流程和系统没有把业务事实提前准备好。
出现这些信号,企业就不要急着问“买哪套系统”。
更应该先问:
我们到底要把哪条业务链路跑顺?
哪些流程必须改?
哪些口径必须统一?
哪些规则必须进系统?
哪些习惯不能再被系统保护?
很多企业担心,流程再造会拖慢信息化。
短期看,确实会多花一些时间。
因为你要开会,要梳理流程,要确认口径,要讨论责任,要处理部门分歧。
但从整个项目看,先做流程再造,反而会让信息化更快。
因为系统建设最怕的,不是开发慢。
最怕的是做着做着才发现规则没定。
表单已经设计好了,业务说字段不对。
流程已经配置好了,老板说审批顺序不对。
报表已经开发好了,财务说口径不对。
接口已经打通了,仓库说库存状态不能这么算。
这些返工,才是信息化项目真正耗时间、耗预算、耗耐心的地方。
流程先再造,系统就有了清晰输入。
哪些对象要管理,先定。
哪些字段要采集,先定。
哪些节点要审批,先定。
哪些规则要自动判断,先定。
哪些异常要预警,先定。
这样,不管企业用ERP、MES、CRM,还是用低代码平台搭建个性化系统,后面的工作都会清楚很多。
尤其是用织信这类低代码平台做企业系统时,流程再造的价值会更明显。
因为低代码平台的优势,不只是把页面做快,而是能把数据模型、流程引擎、权限规则、业务表单、接口集成和自动化动作放在一个平台里配置和调整。
前提是,企业要知道自己想固化什么流程,想留下什么数据,想控制什么权限,想让哪些异常自动触发。
如果流程没想清楚,再灵活的平台也只能陪着企业反复改。
如果流程先理顺,平台就能更快把管理规则落到系统里。
为什么流程再造要先于信息化?
因为信息化会把流程写进系统。
写进去的是好流程,系统就会放大好流程的效率。
写进去的是旧习惯,系统也会把旧习惯固定下来。
很多企业信息化失败,原因不一定是系统不够先进,也不一定是员工不配合。更常见的问题,是上线前没有把业务链路、数据口径、责任边界和异常处理想清楚。
流程再造不是为了做一套漂亮的流程图。
它是为了在上系统之前,先把这几件事讲明白:
业务从哪里开始。
数据按什么口径算。
节点由谁负责。
异常按什么规则处理。
哪些旧习惯必须停止。
哪些好经验应该固化。
想清楚这些,信息化才不是把纸质流程搬到电脑里。
而是让企业用一套更清楚、更稳定、更可追踪的方式运转。
系统上线只是开始。
真正重要的,是从那一天起,企业能不能少靠人补,少靠会扯,少靠老板拍脑袋。
让流程自己跑起来。
让数据自己留下来。
让责任在系统里说得清。
这才是信息化真正应该带来的变化。
版权声明:本文内容由网络用户投稿,版权归原作者所有,本站不拥有其著作权,亦不承担相应法律责任。如果您发现本站中有涉嫌抄袭或描述失实的内容,请联系邮箱:hopper@cornerstone365.cn 处理,核实后本网站将在24小时内删除。
相关文章推荐
在当今数字化时代,企业数字化转型已成为必然趋势。织信低代码平台作为国内领先的企业级AI低代码开发平台,凭借其独特的功能框架与强大的集成能力,现已累计为50000多家企业提供系统服务,织信随搭随用的特点,也成为了企业数字化转型的一大加速提效的利器。
· 技术门槛高:传统的软件开发模式需要专业的开发人员编写大量代码,开发周期长、成本高。
· 数据孤岛:企业内部各系统之间数据不共享,形成数据孤岛,影响企业运营效率。
· 降低技术门槛:采用可视化的开发方式,用户无需编写大量代码即可构建应用,降低了技术门槛,让业务人员也能参与应用开发。
· 缩短开发周期:提供丰富的组件和模板,用户可以快速构建应用原型,缩短开发周期,提高开发效率。
· 降低成本:采用按需付费的模式,用户只需根据使用情况支付费用,无需承担软件购买、安装和维护的成本。
· 打破数据孤岛:提供集成能力,支持与第三方系统进行集成,实现数据的共享和业务的协同,打破数据孤岛。
各行业用户的共同选择
