采购订单发给供应商后,交期变了,企业怎么及时知道?

采购订单发出去了,ERP里也写着交期。可有个问题,我们不一定想过:这个日期,是谁答应的?
有时它是采购下单时填的要求到货日,意思是“我们希望这天收到”。供应商看过物料、数量和自己的排期后,能不能按这天交,还得再确认。
这两个日期看着差不多,对生产计划来说却完全不是一回事。前者是需求,后者是承诺。要是系统只记下了前者,计划员看到一个确定的日期,实际拿到的却可能是一件还没得到答复的事。
那么,采购订单发给供应商以后,怎样才能早点知道交期有变化?我觉得先别急着谈“预警功能”,得把订单中间那段过程补上。
我们先看采购单从发出到收货,中间到底发生了什么。
采购发出订单后,供应商要核对品种、规格、数量和交货日期。能按要求交,就确认;做不到,可能提出新日期,也可能提出分批交货。之后还有备货、发运、到货、验收。采购单上的一行物料,往往要经过好几个状态,才算真的交完。

所以,企业至少要把三种日期分清楚:业务需要物料的日期、订单要求供应商交货的日期、供应商确认的交货日期。考虑到收货、检验还要时间,业务需要日和要求到货日也未必是同一天;更不能默认供应商确认的日期一定符合要求。

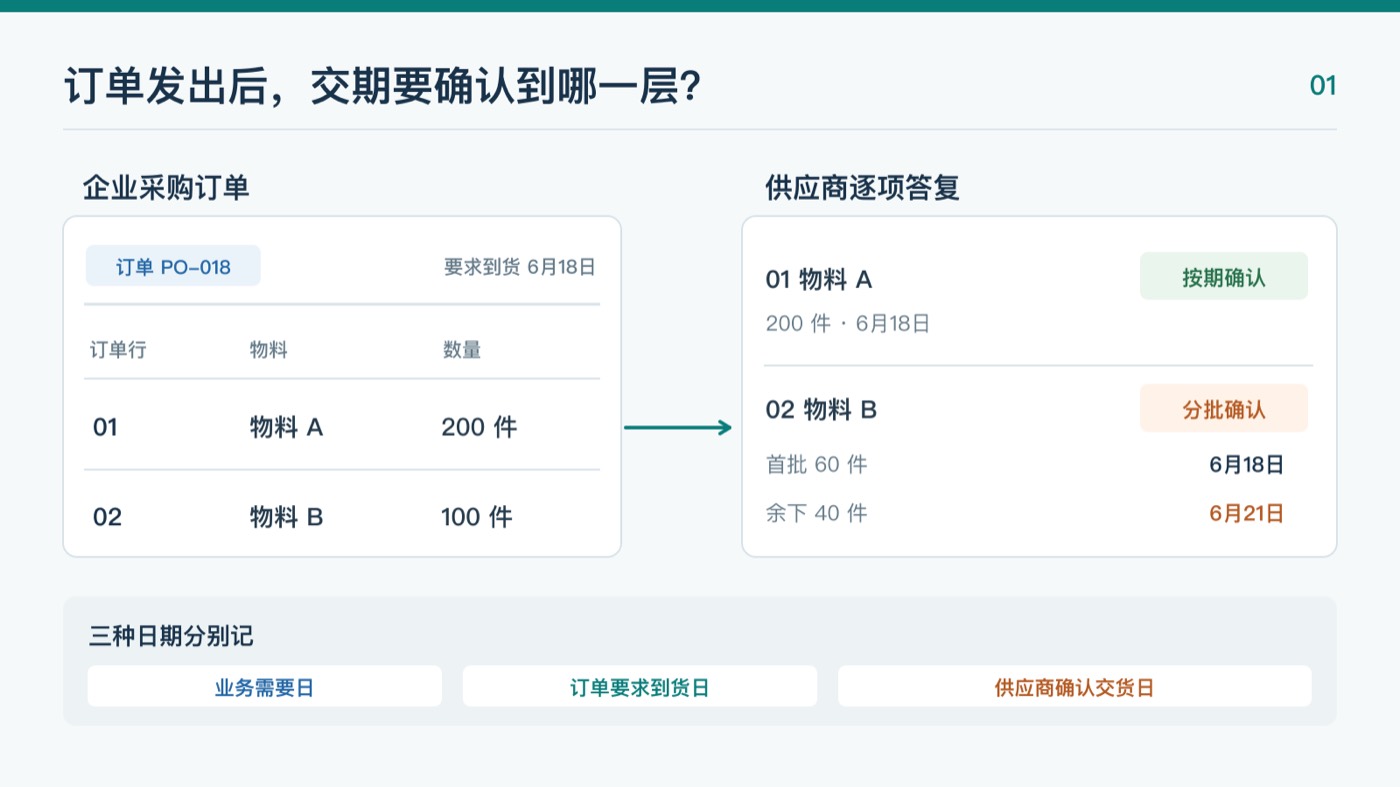

假设一张订单里有两项物料,供应商说第一项能按期到,第二项要晚两天。要是系统只在整张订单上显示“已确认”,采购看着放心,计划员却可能不知道真正缺的是哪一项。跟踪交期,最好落到订单行和交货批次,而不是只看整张单的状态。
供应商一直没回复,也值得提醒采购去问。但这里的提醒是“尚未确认”,不是“已经延期”。把两者混在一起,采购会收到一堆看似紧急、实际还没判断清楚的消息。
订单刚发出时,供应商提出一个晚于要求到货日的日期,采购需要知道。供应商已经确认过,后来又要求推迟,采购更需要知道。因为后一种情况,生产计划可能已经按原承诺排下去了。

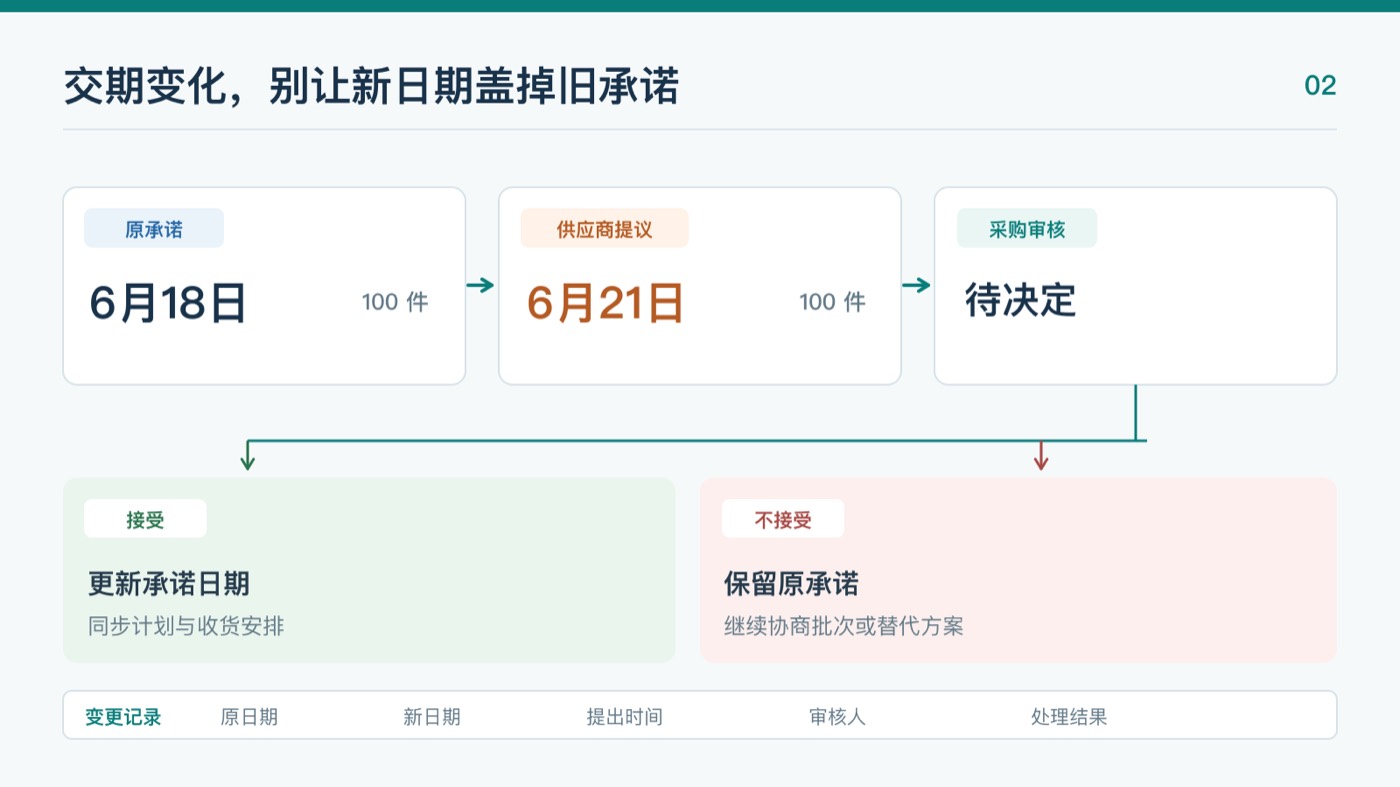

这时如果直接用新日期覆盖旧日期,页面上只剩“下周二到货”,别人就很难看出:原来答应的是哪天、什么时候改的、谁接受了变更。采购、计划和仓库各拿着一个版本,催料时自然容易说不到一处。
更稳妥的做法,是让供应商提交变更申请,留下原承诺日期、新建议日期、涉及的物料和数量、变更原因。采购先核对,再由相关负责人判断是否接受;如果会影响生产或客户交付,计划员也得看到这次变化。供应商提出新日期,不等于企业已经同意用新日期安排生产。
至于通知什么时候发,也不用只盯着“到期未到”。可以分别看几件事:订单发出后迟迟无人确认;供应商承诺日期晚于业务需要日期;已确认的日期再次变更;临近交货仍没有发运信息;到货数量少于承诺数量。每一种情况,负责跟进的人和处理办法都不一样。
当然,系统发出提醒有一个前提:供应商的确认和变更得及时进入系统。要是交期已经在电话里改了,平台两天后才有人补录,再快的预警也只能提醒一个旧消息。
采购知道晚两天,事情还没有结束。要看这项物料是给哪张生产工单、哪个项目用的,现有库存够不够,有没有其他批次或替代方案。如果不影响下游安排,采购跟进供应商即可;如果会卡住开工、装配或发货,就要尽早请计划、生产等相关人员重新判断。

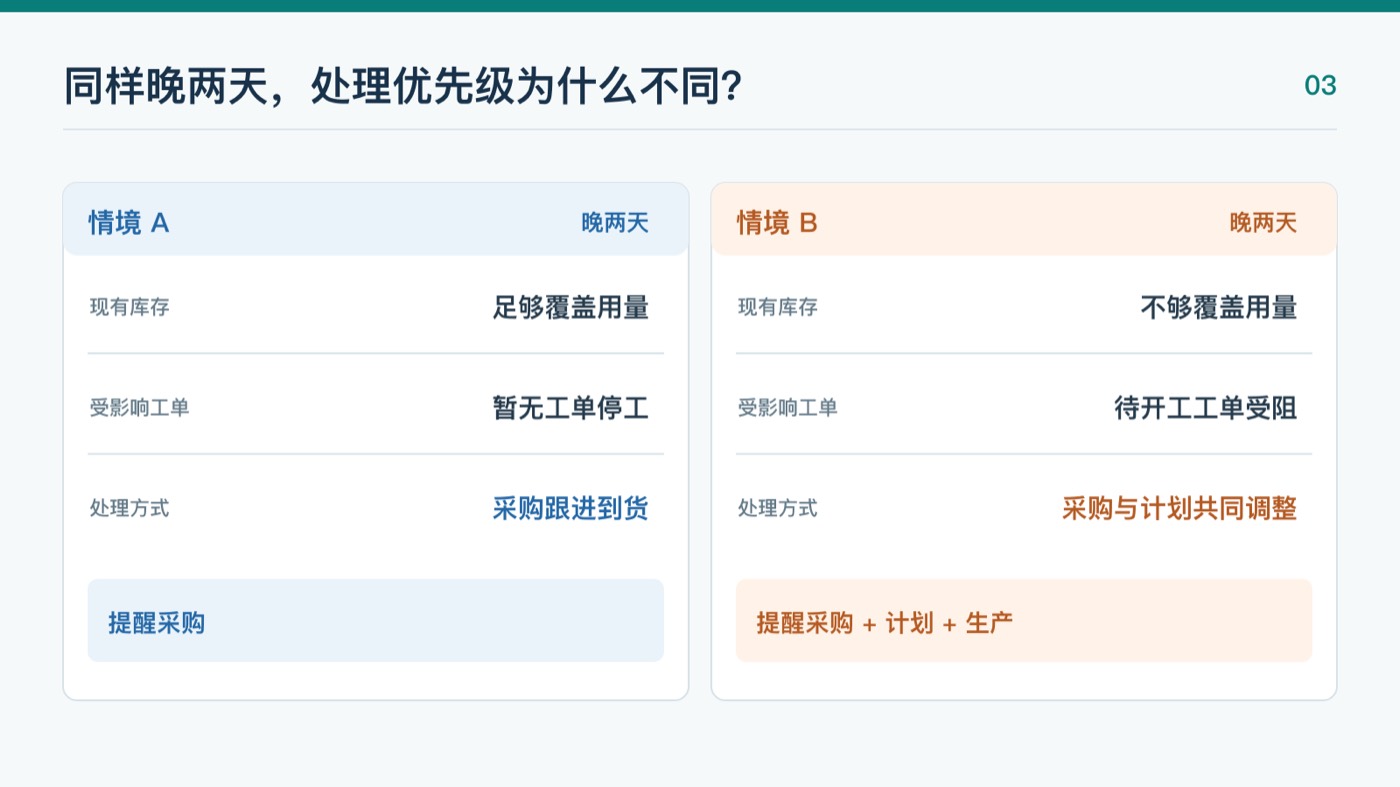

举个简单的判断方式:同样是“晚两天”,一项物料仓库里还有足够库存,另一项物料已经被一张待开工的工单占用。提醒级别不能只按“晚了几天”算。先找到它影响哪件事,再决定谁要处理。
处理结果也要回到订单里。比如供应商改成分批交货,采购接受了第一批数量,计划相应调整领料时间,仓库按批次收货。这样再回头看,才知道这次交期变更有没有真正处理完,而不是只看“采购已读”。
不一定。先看现有ERP能做到哪一步。

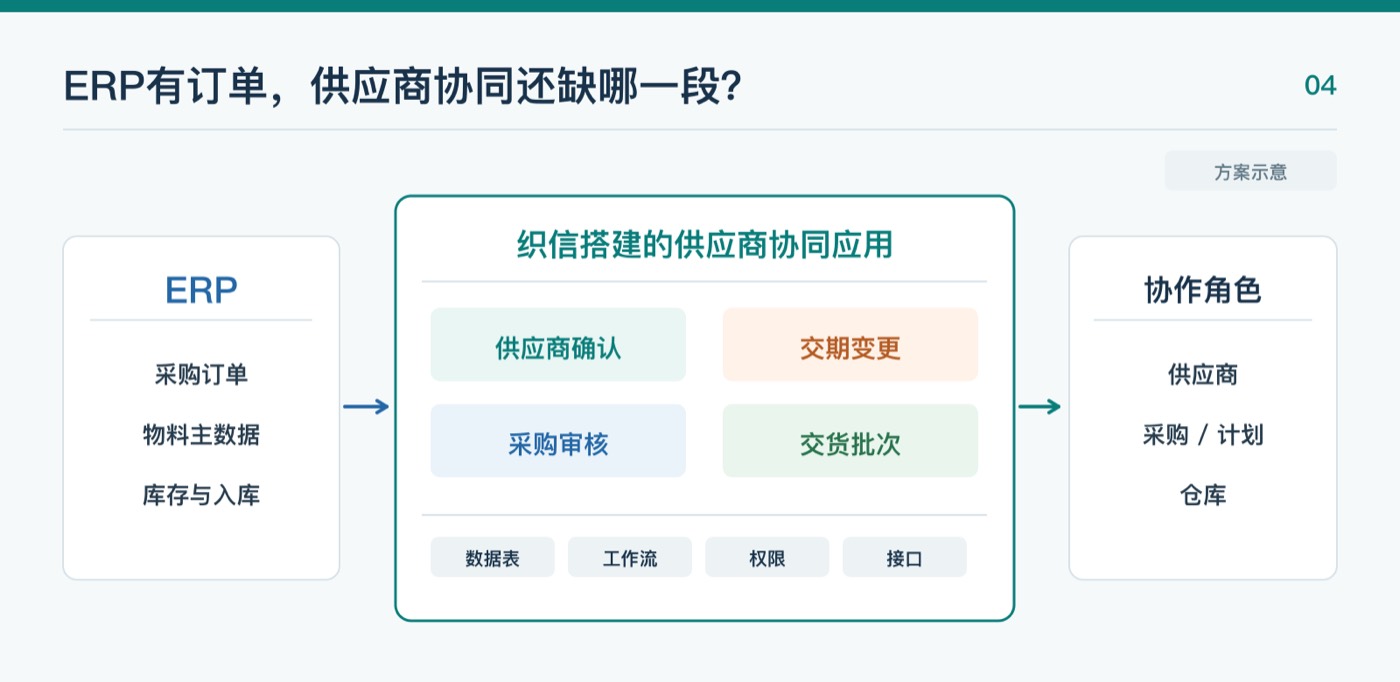

如果ERP已经能让供应商在线确认订单、提出变更,并把变更传给受影响的计划,那就先把现有流程用好。若ERP主要记录采购订单和入库结果,供应商的答复还散在电话、微信和邮件里,企业缺的可能是订单发出后的协同环节,不一定要把采购系统整个换掉。

这类协同应用可以从一条链开始建:从ERP取得有效采购订单,让供应商只看自己的订单并回复承诺日期;交期变化后进入采购审核,涉及生产的变更再通知计划;到货时与仓库收货记录核对。正式订单究竟以ERP还是新应用为准,也要事先定好,不能让两边都能随意改交期。
供应商不愿意再登录一个平台怎么办?不用第一天就要求所有供应商改习惯。可以先找交期影响较大的几家试在线确认;其他供应商暂时用原有渠道回复,由采购登记确认时间和答复依据。先让信息有出处,再逐步减少代录。但如果一直没人及时登记,系统还是无法替企业提前知道变化。
织信可以用数据表记录供应商确认、交货批次和变更历史,用工作流处理审核与待办,再通过权限和接口连接原有订单数据。这是可以按企业规则搭建的协同方案,不是说打开一个现成开关,所有供应商就会自动回填交期。供应商如何接入、ERP接口是否开放、哪些变更需要审批,都得在项目里逐项确认。
这也解释了为什么企业会需要一个能持续开发的平台。开始可能只想把“确认交期”做起来;用一段时间后,又要处理分批交货、跨公司采购、质检退货,甚至不同供应商采用不同的确认方式。规则会变,订单、供应商和物料这些基础数据却不该每加一个流程就重建一遍。
如果准备补这段管理流程,我建议先找几张最近处理过的采购单,不用挑最整齐的。找一张供应商没有及时确认的、一张改过交期的、一张分批到货的,再找一张已经收货、但系统还可能误报延期的。
拿着这些单据,从订单发出一直走到收货,问清楚:供应商何时答复?谁接受了新交期?计划员什么时候得知?实收数量和承诺数量哪里核对?系统上的提醒又该由谁关闭?
走完这几张单,企业要补的是供应商确认、变更审批,还是订单与计划之间的数据关系,通常就更容易判断了。交期变化能不能及时知道,靠的不是多设一个红色提醒,而是让承诺和变更有记录,让受影响的人在还能调整计划的时候看见它。
版权声明:本文内容由网络用户投稿,版权归原作者所有,本站不拥有其著作权,亦不承担相应法律责任。如果您发现本站中有涉嫌抄袭或描述失实的内容,请联系邮箱:hopper@cornerstone365.cn 处理,核实后本网站将在24小时内删除。
相关文章推荐
以织信ERP举例,织信ERP管理系统是一款集成化的企业资源管理系统,它可以帮助企业实现人、财、物、产、供、销的一体化管理,提高企业运营效率,降低运营成本。
· 采购管理:支持从采购申请、供应商选择、采购订单下达、到货检验到入库的全流程管理。
· 销售管理:实现从客户管理、销售报价、销售订单、发货管理到应收账款的全流程跟踪。
· 库存管理:支持实时库存监控、库存预警、库存盘点和库存调拨等功能。
· 生产管理:支持从生产计划制定、物料需求计划(MRP)生成、生产任务下达、生产过程跟踪到产品入库的全流程管理。
· 财务管理:实现企业财务核算和财务管理的一体化,支持总账管理、应收账款管理、应付账款管理、成本核算、财务报表等功能。
· 人力资源管理:涵盖员工招聘、培训、绩效、薪酬等方面的管理,帮助企业实现人力资源的优化配置和高效管理。
织信ERP管理系统基于低代码平台开发,具有高度的灵活性和可扩展性。企业可以根据自身业务需求,通过拖拽式操作自定义业务流程和表单,快速适应业务变化。系统支持与其他业务系统的集成,如OA、CRM等,实现数据共享和流程协同。
各行业用户的共同选择
